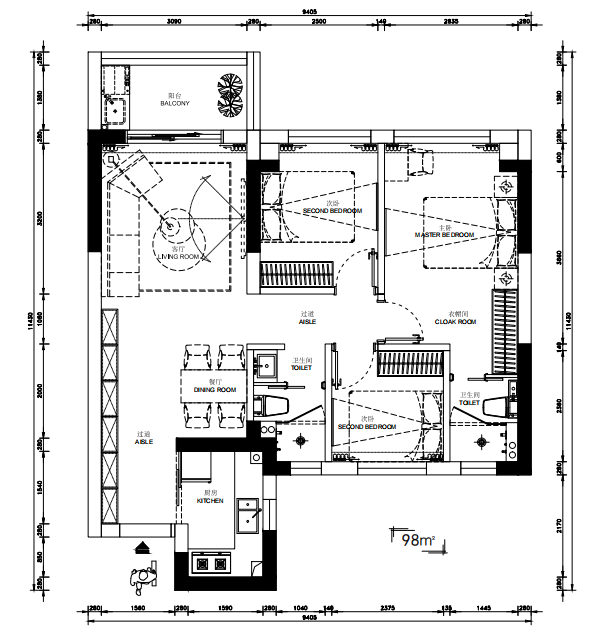

裕盛豪园三房两厅两卫
| 开工日期: | 2025-03-05 | 竣工日期: | 2025-07-10 |
| 面积: | 95㎡ | 预算: | 17万元 |
| 户型: | 小户型 | 风格: | 现代风格 |
| 施工单位: | 上海沪新居建筑装饰工程有限公司 | ||
团队
缪勇
项目总监
吕娟
采购主任
曹师傅
水电工
冒师傅
木工
赵师傅
瓦工
蒋师傅
油漆工
林凯
网络运营
李春莲
主案设计师
林锋
运营总监
施工情况
准备阶段
预算图纸准备
业主是一对年轻人 李先生是部队当兵的 平时都没时间 都是太太在做主 最终确定方案当天 请假过来了 非常难得 最终方案很满意 当天和宝宝一起敲了金蛋 喜得慕斯硅胶头枕一套 开开心心开工大吉 感谢信任 您的信任就是我们坚持不懈 努力前进的动力!
拆改阶段

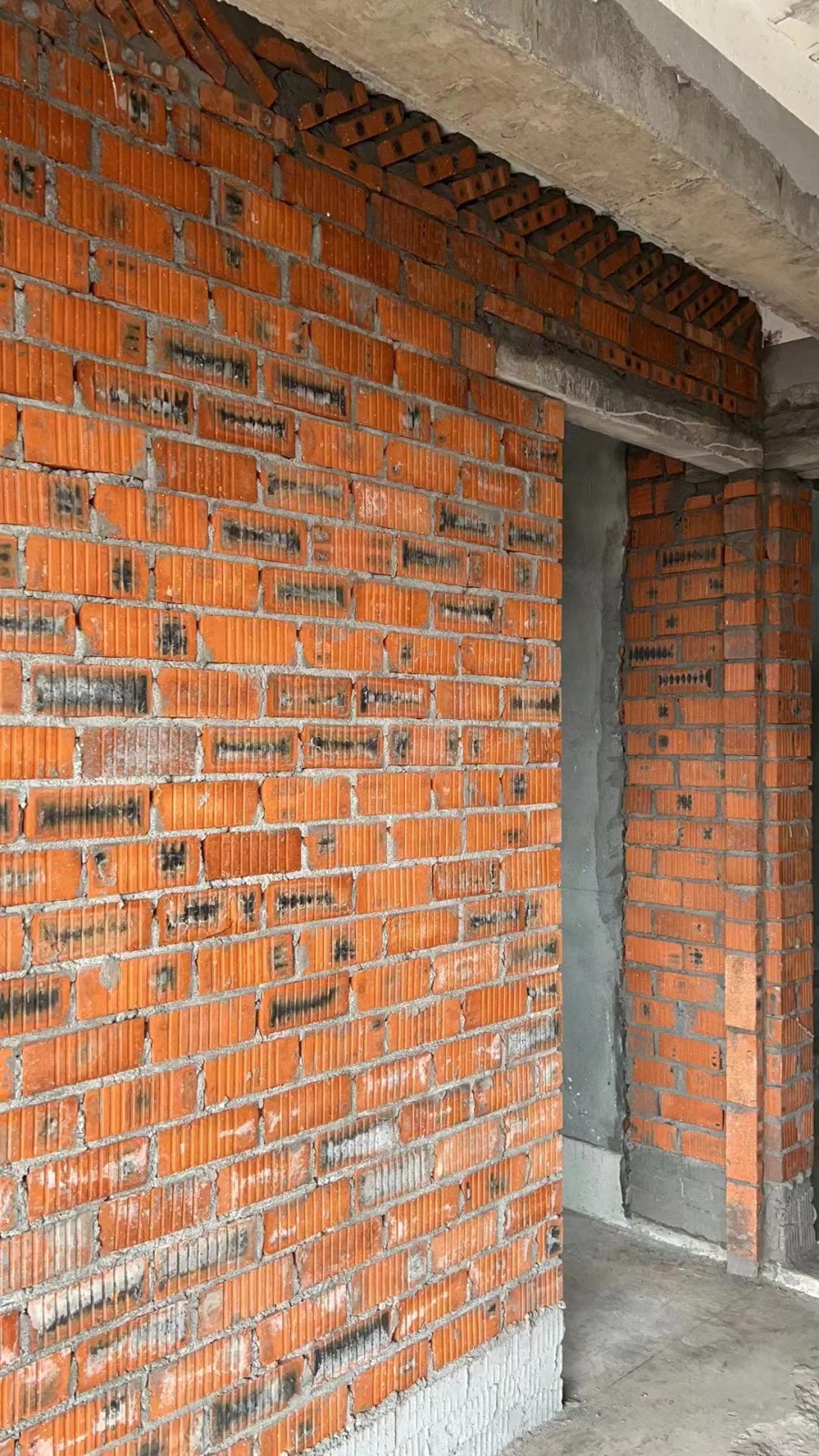

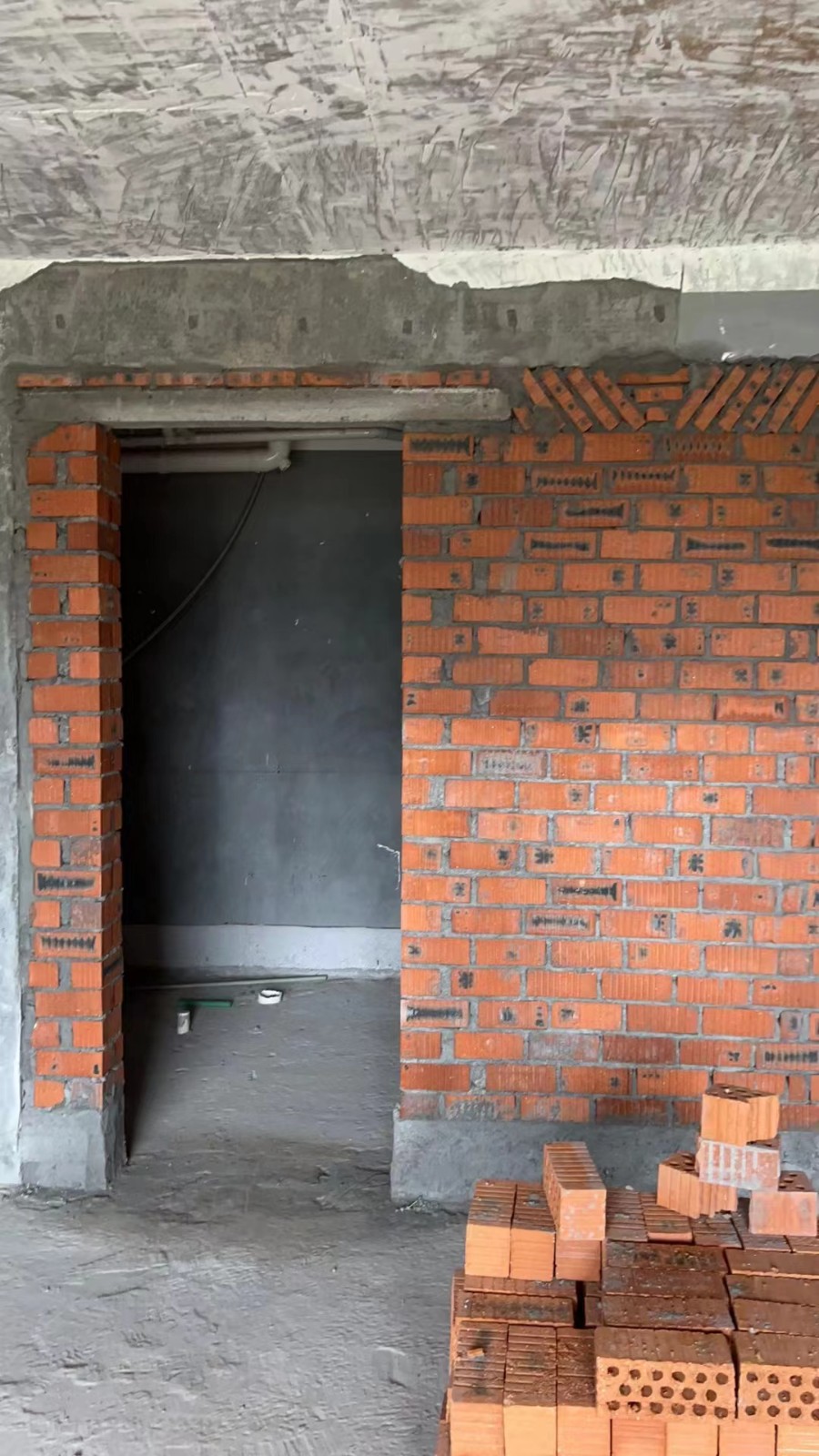

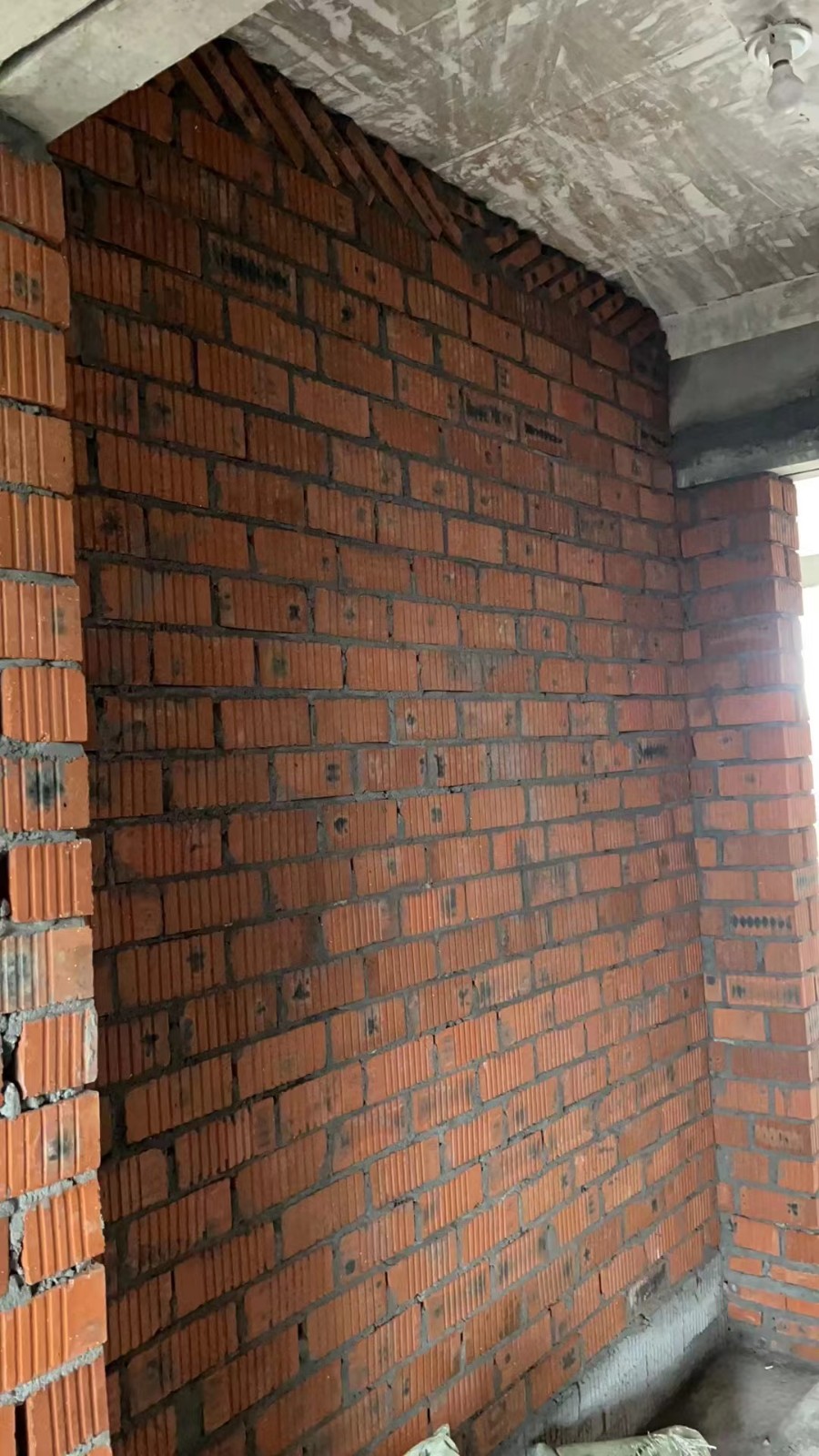

土建拆墙改造

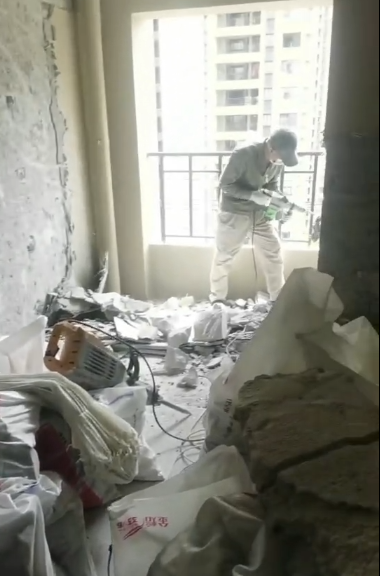

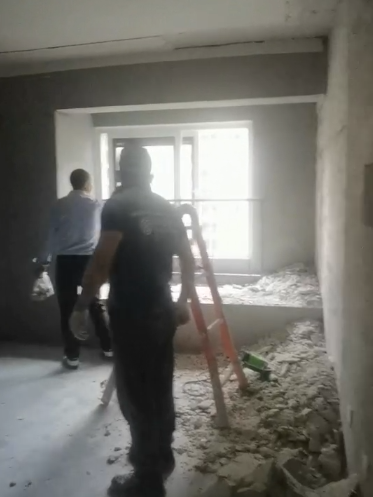

拆改阶段:

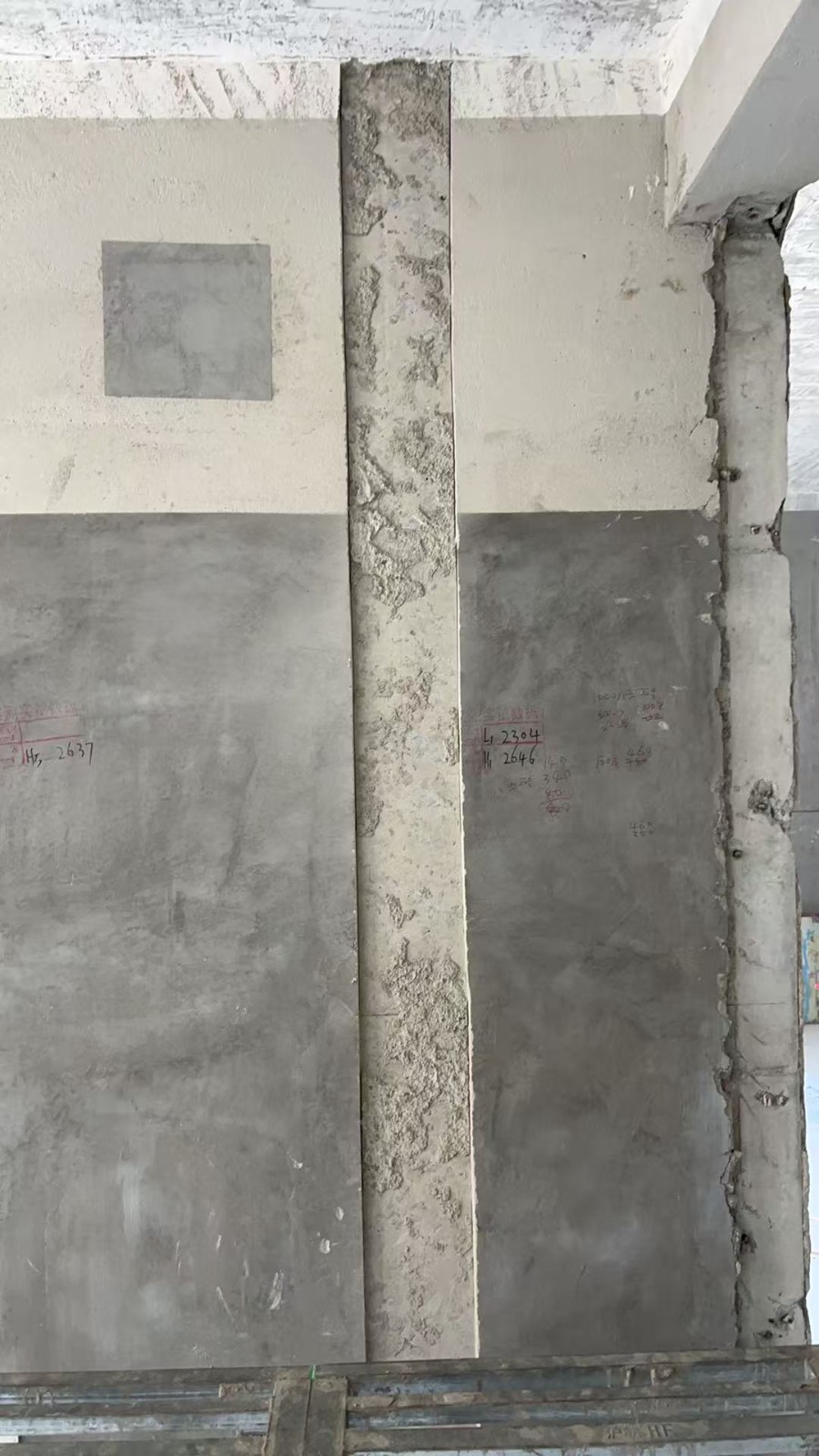

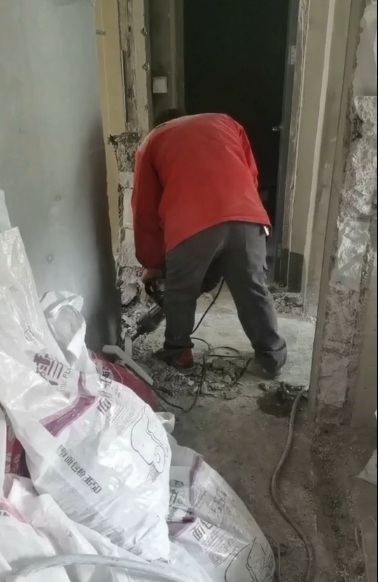

1.拆改前再次现场业主 设计师 项目经理三方确认好最终方案。
2.对拆改区域做好标记,工人现场衔接好。
3.对已拆改后易掉落区域及时做安全防护。
4.进场时做好公共区域保护,临时用厕配置。
5.每日离场做好四检,水 电 煤 窗户关闭检查。
水电阶段

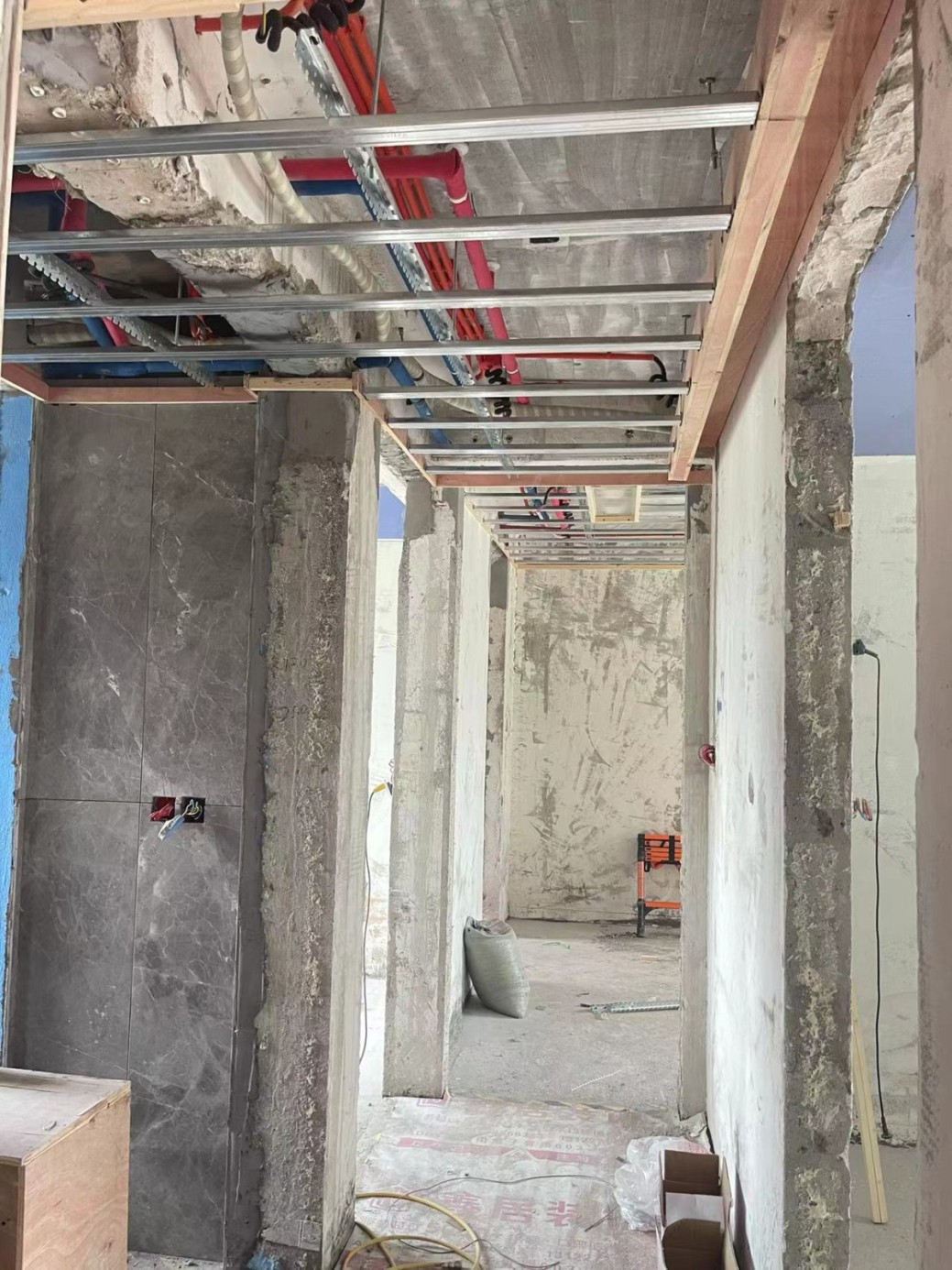

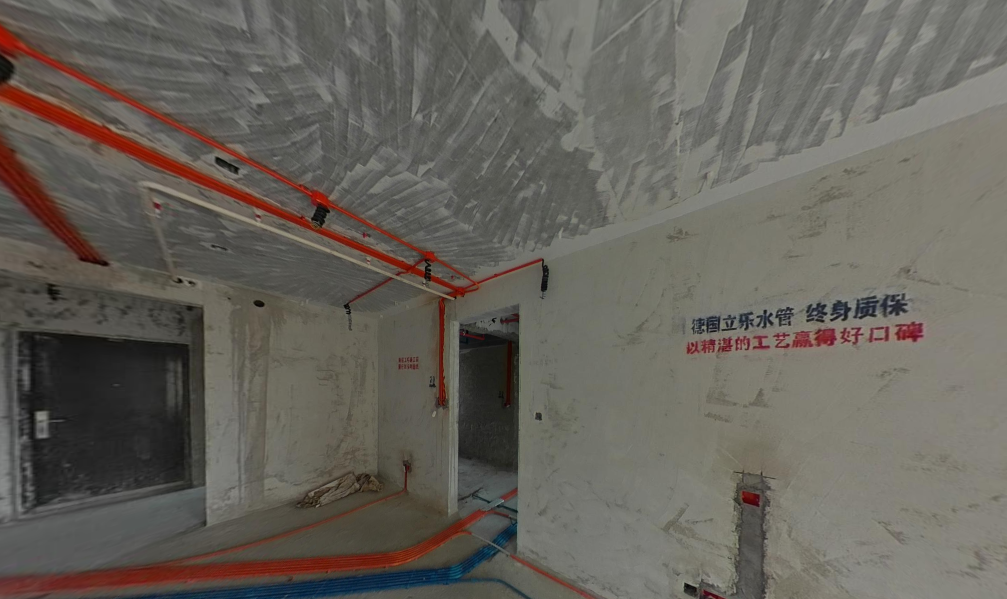

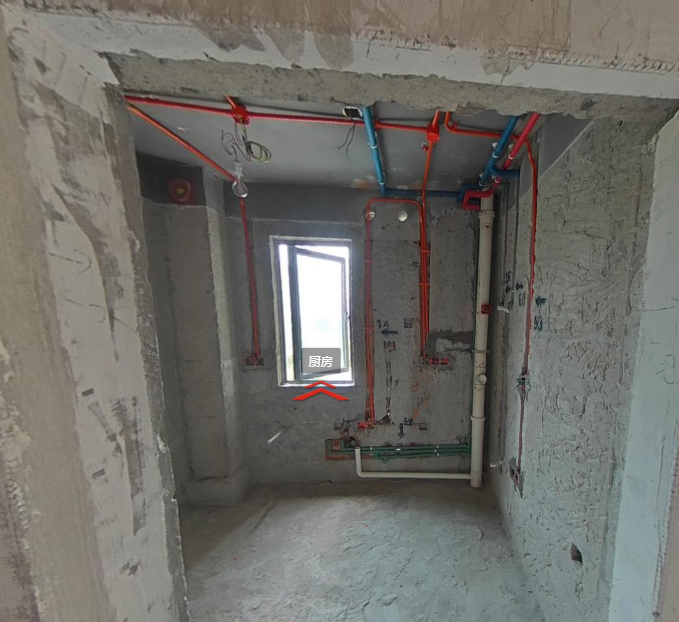

水电隐蔽施工
人生可以有很多支撑点,事业,升官,爱情,都可以成为人生某个时期的支撑点,让你有滋有味的活下去,觉得天很蓝,草很绿,每个人的笑容都很美好。

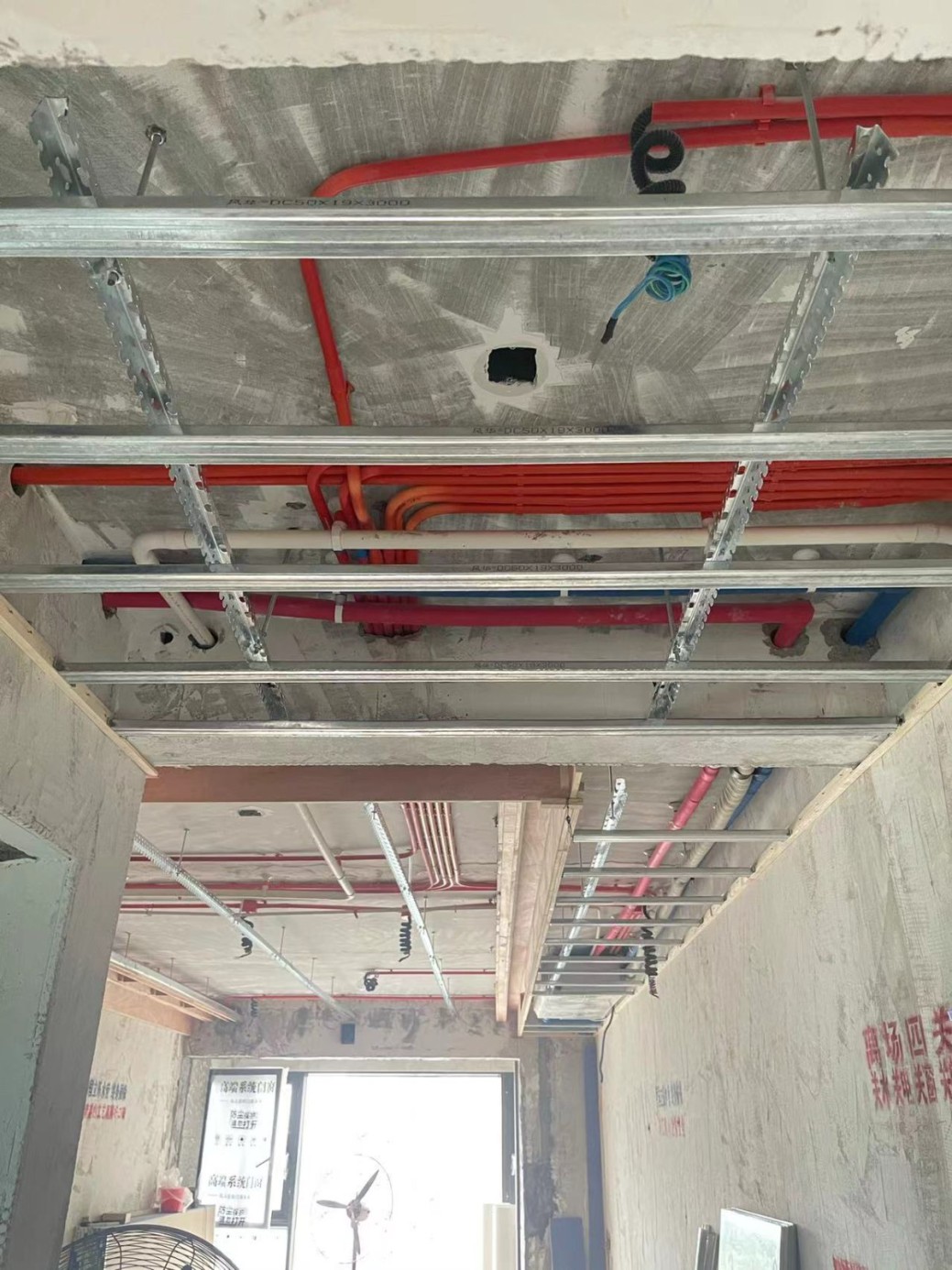

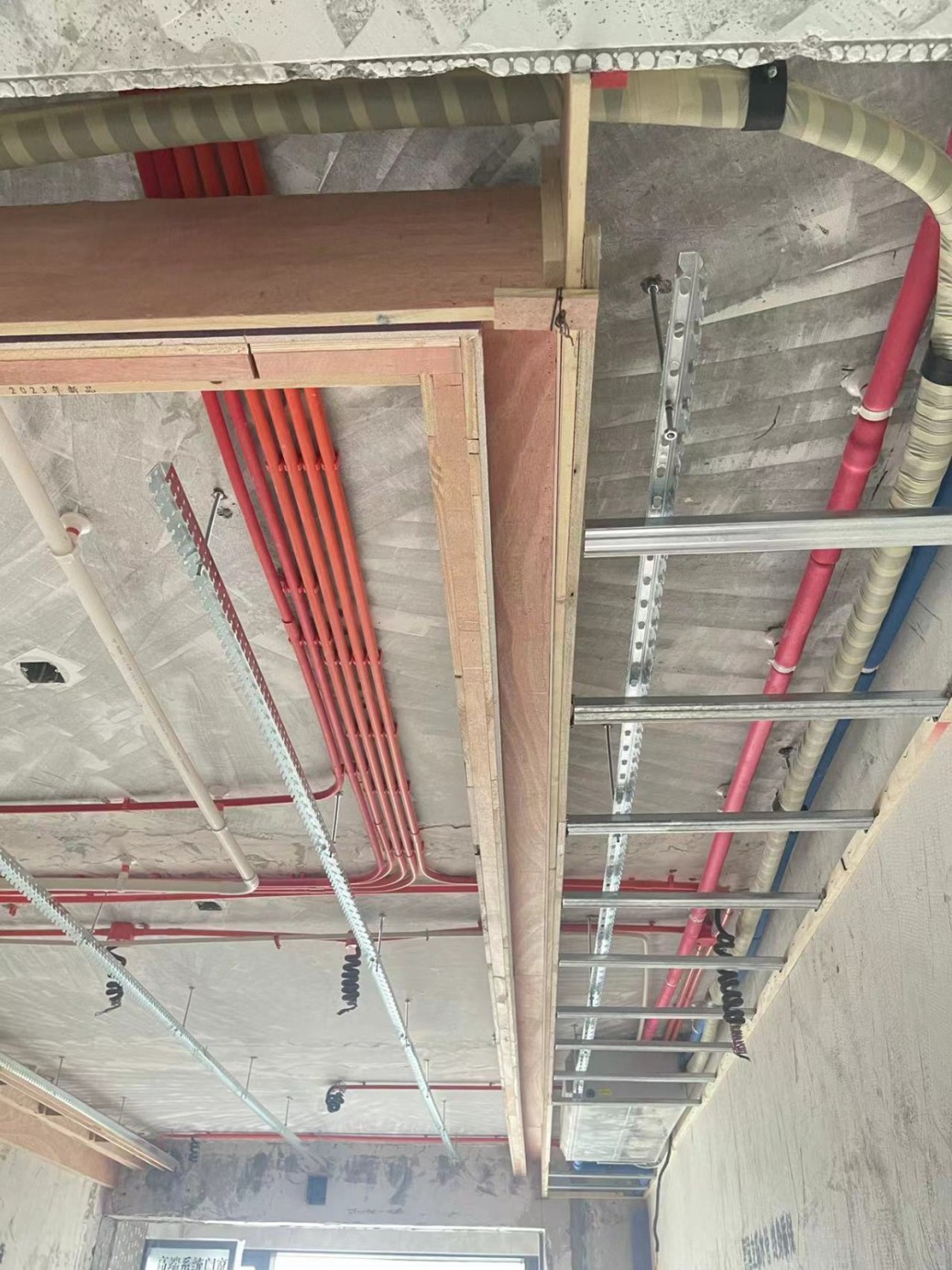

水电阶段:

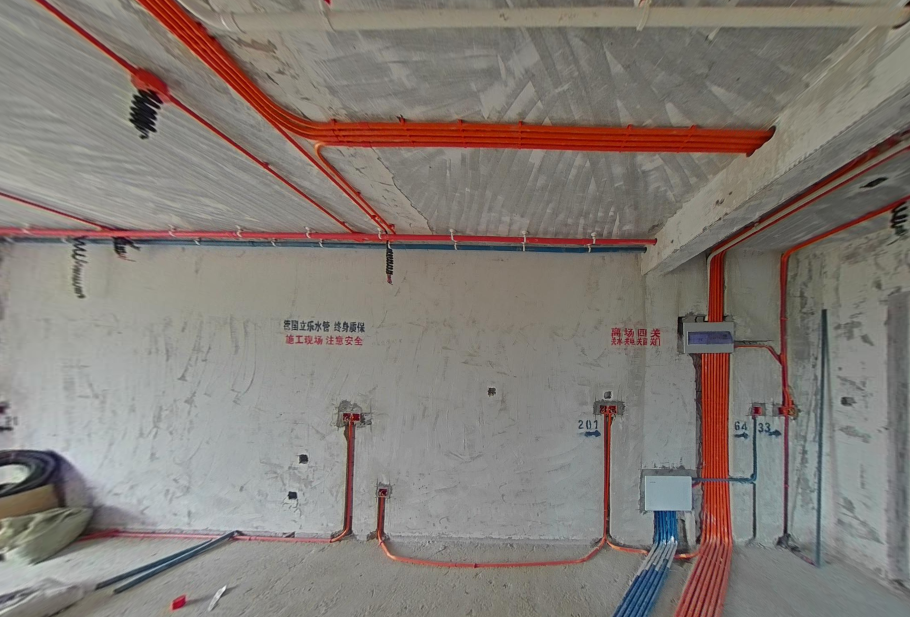

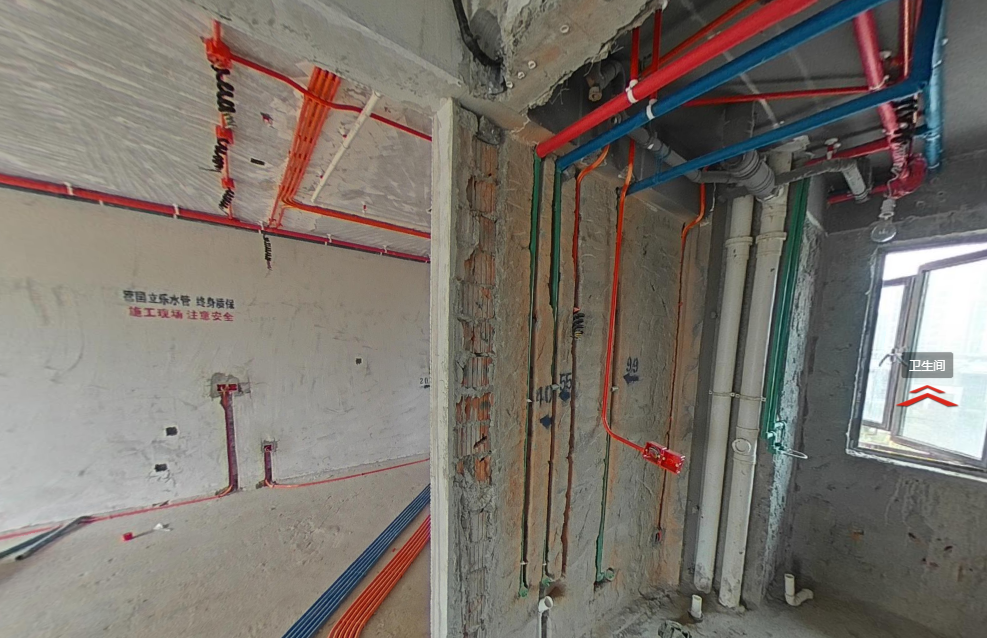

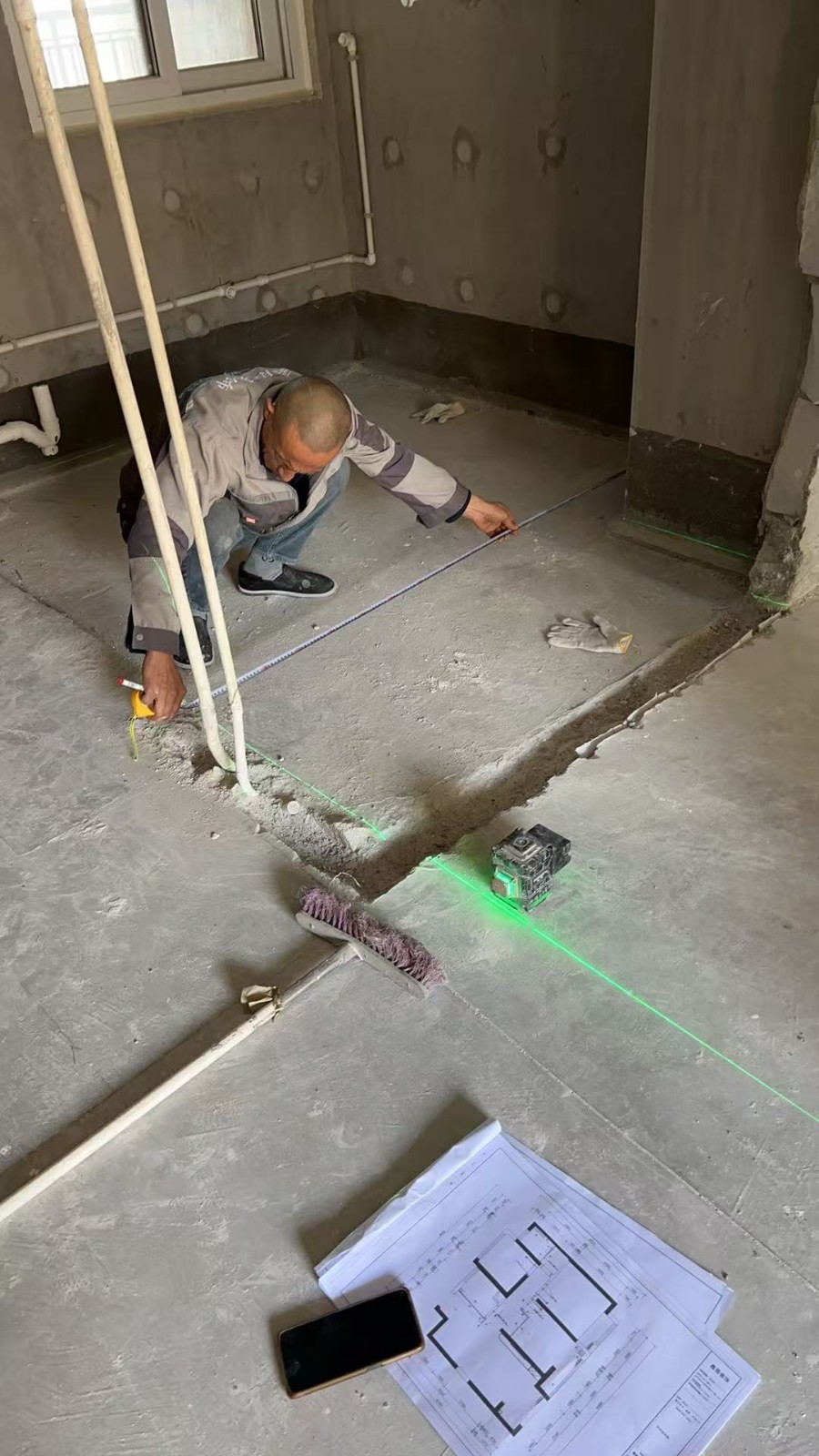

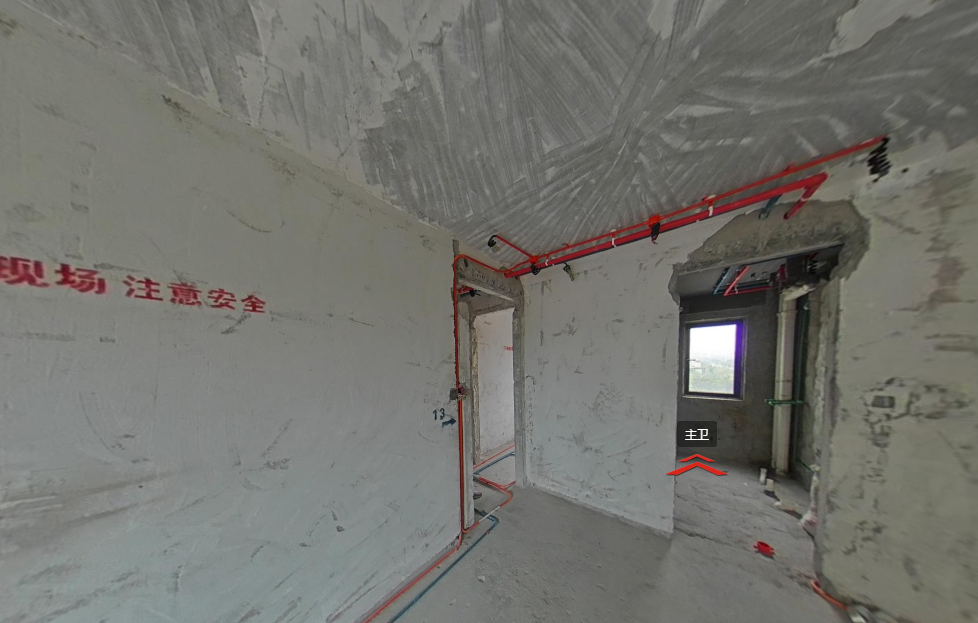

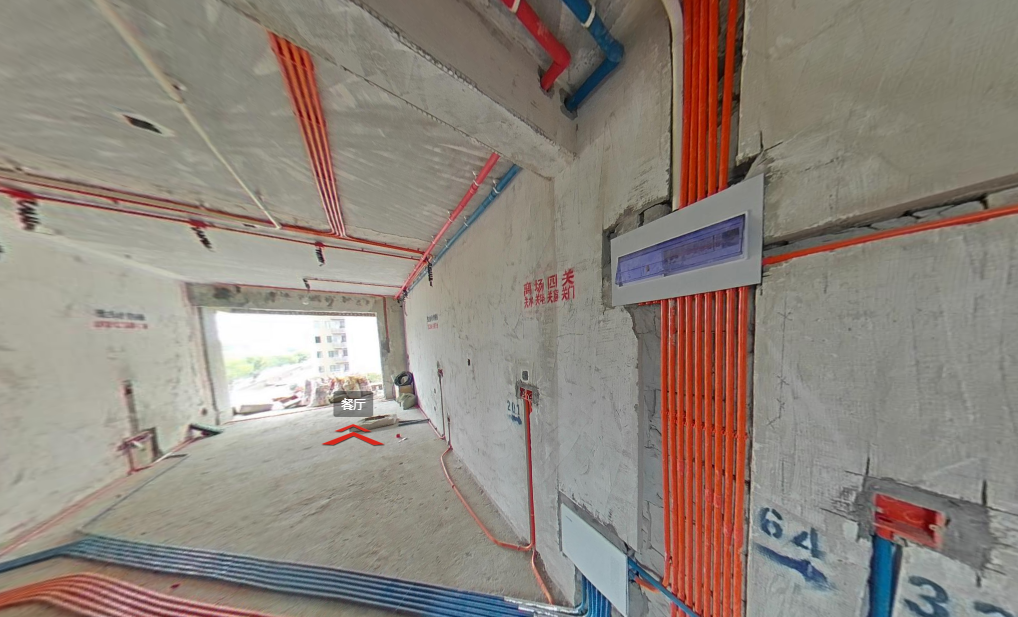

1.水电进场时,业主 设计师 项目经理水电师傅 四方现场对点位图再次确认
2.业主需仔细验收材料。首先核对电线、水管等主材的品牌、规格是否与合同一致,查看有无3C认证、质检报告等凭证。电线要检查铜芯色泽和粗细,绝缘层需完好;PPR水管需看管壁厚度,不透光为佳。PVC线管应具备阻燃性,可用打火机测试,离火即灭才算合格。
3.清点开关插座底盒、辅料的数量和质量,避免偷工减料。若发现材料与约定不符,或存在质量问题,务必要求立即整改、更换,验收确认后再签字,为水电施工筑牢安全基础。
泥木阶段
木作泥瓦施工

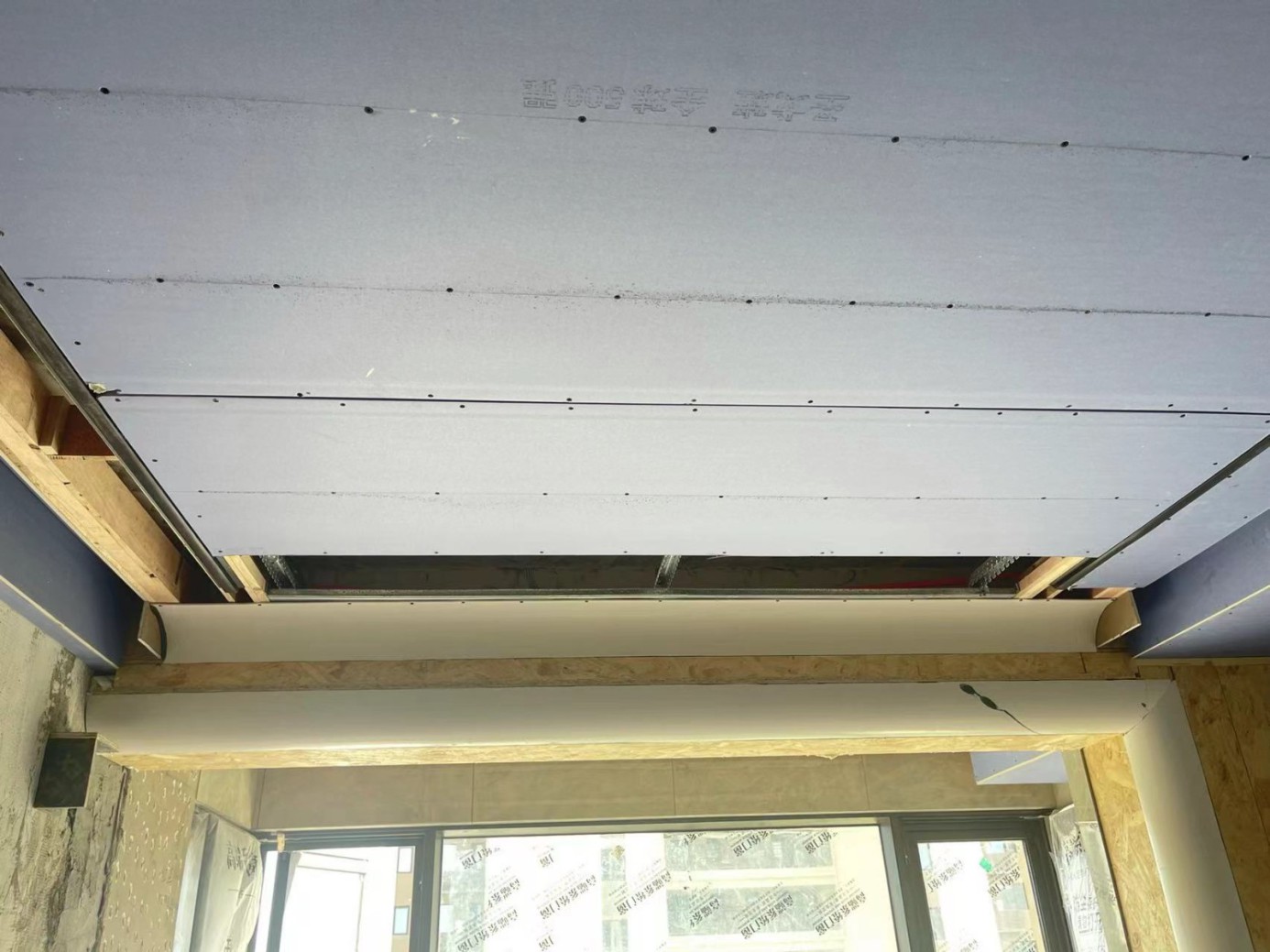

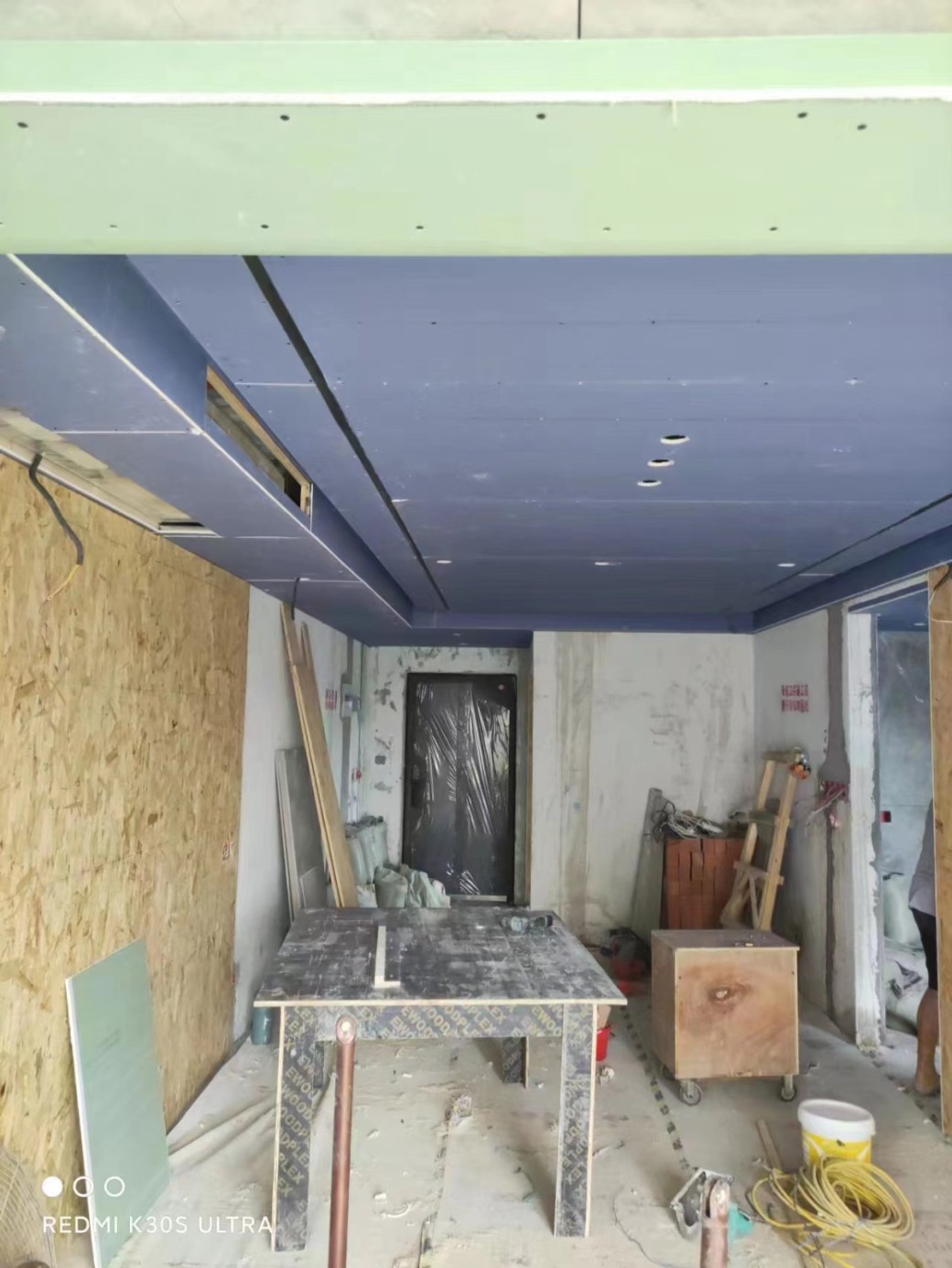

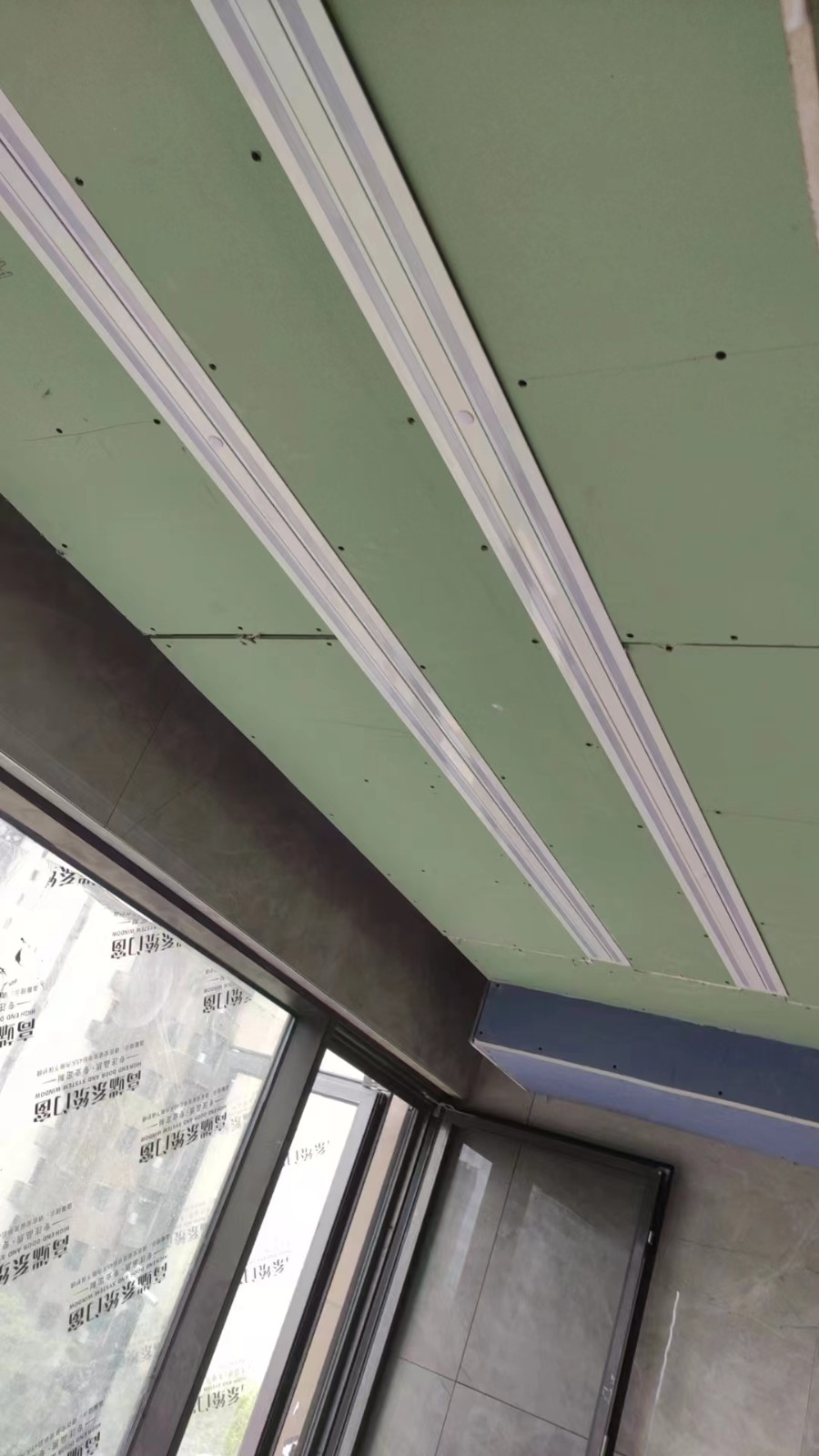

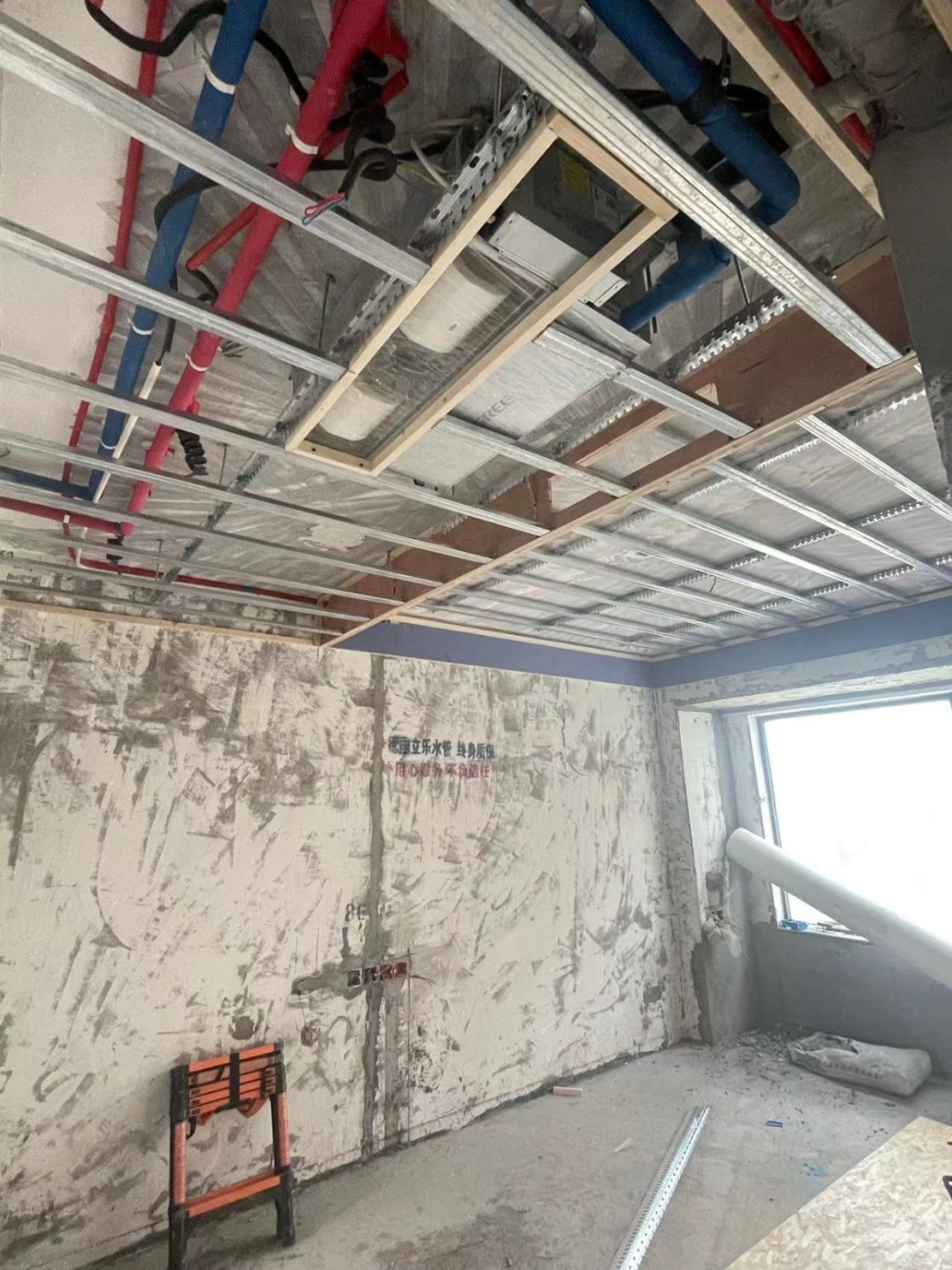

木工阶段:

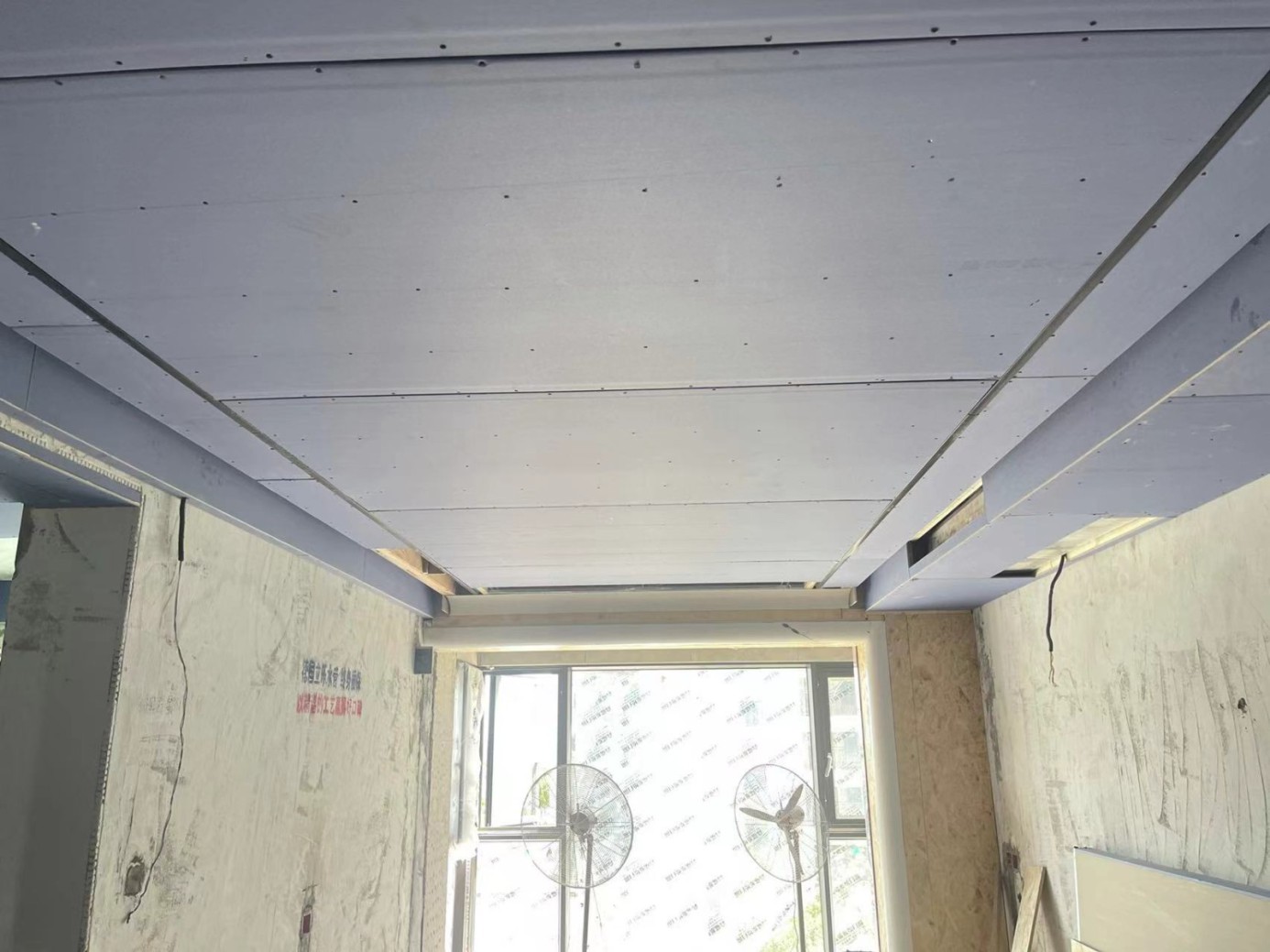

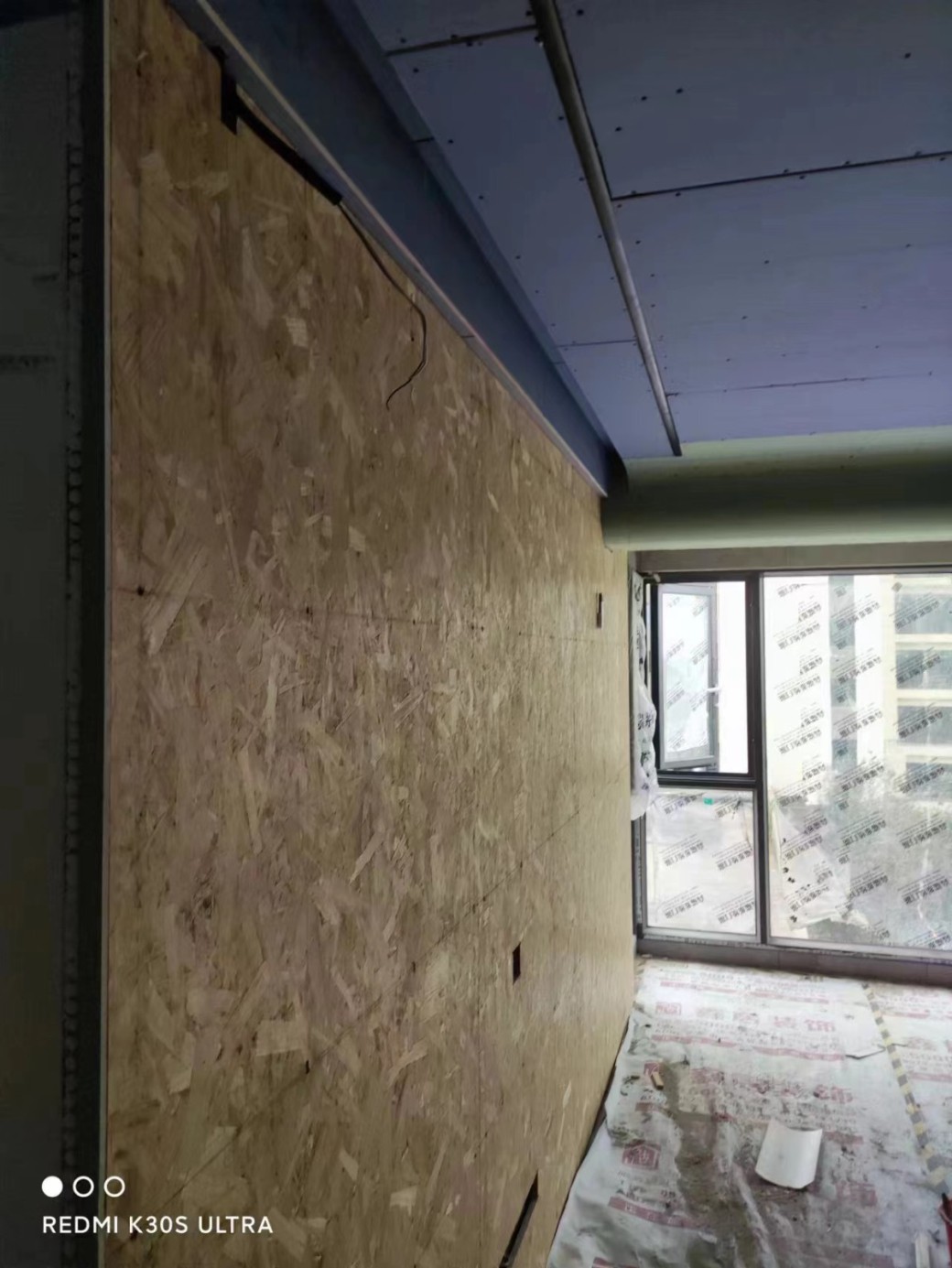

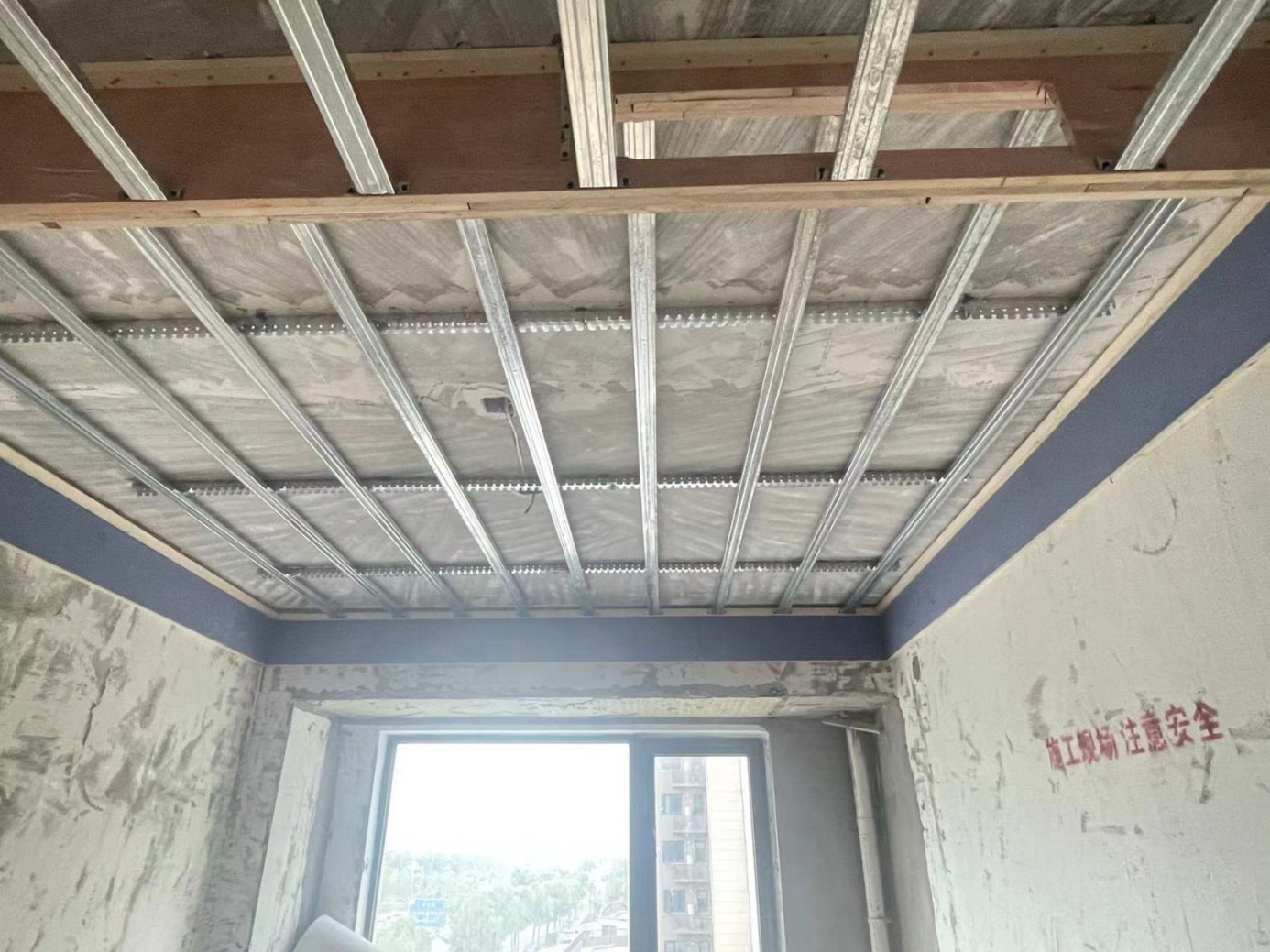

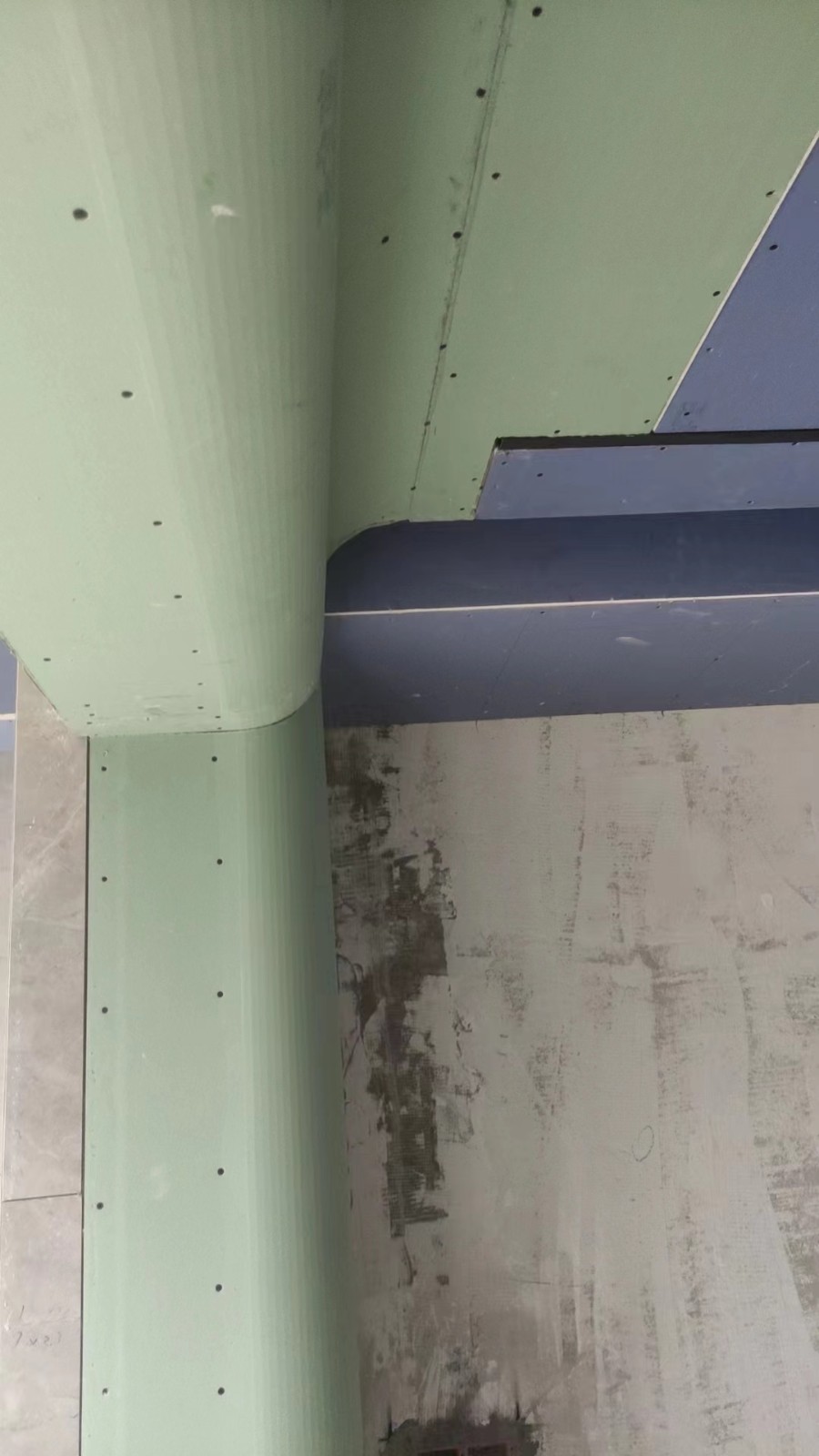

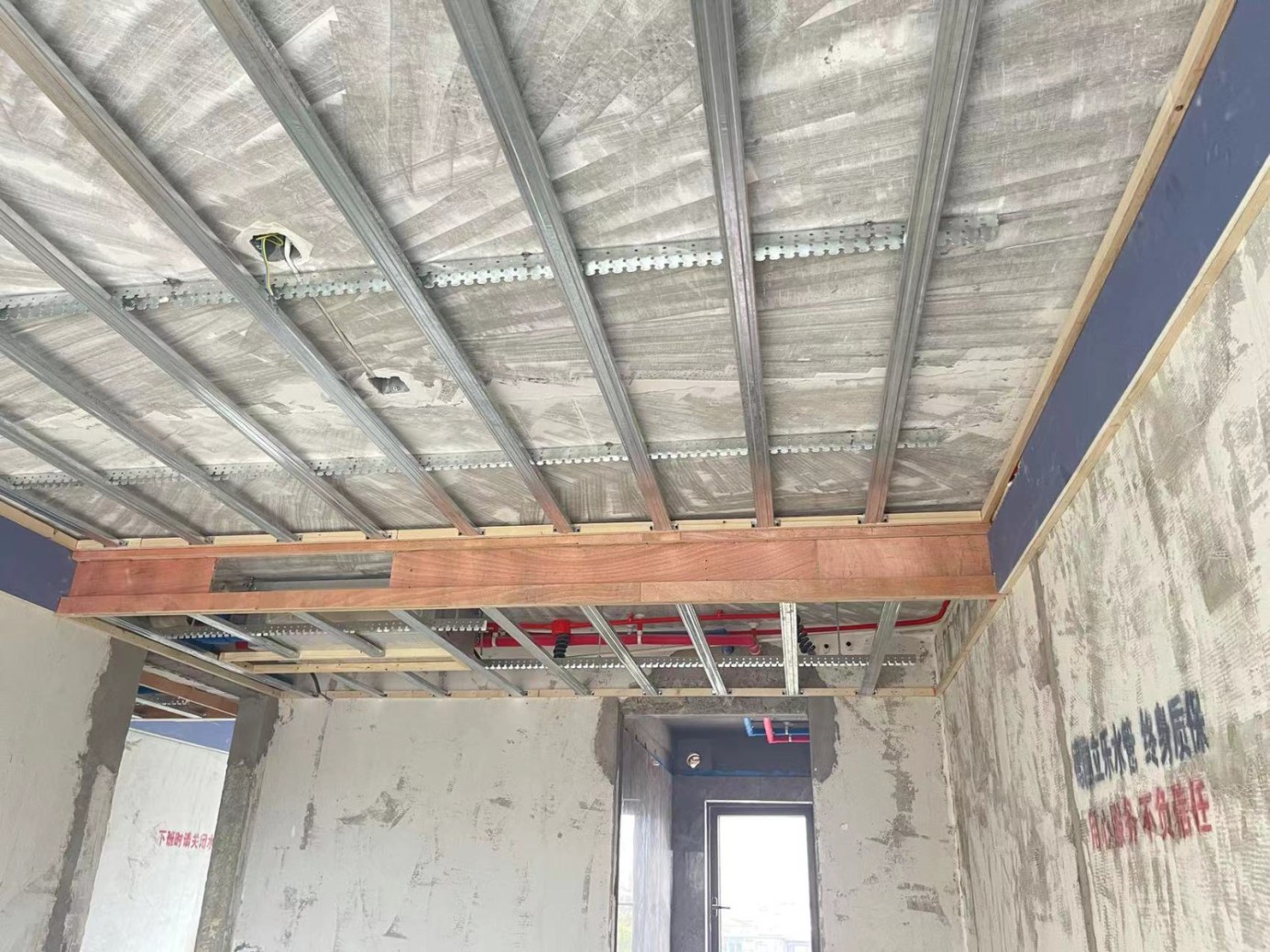

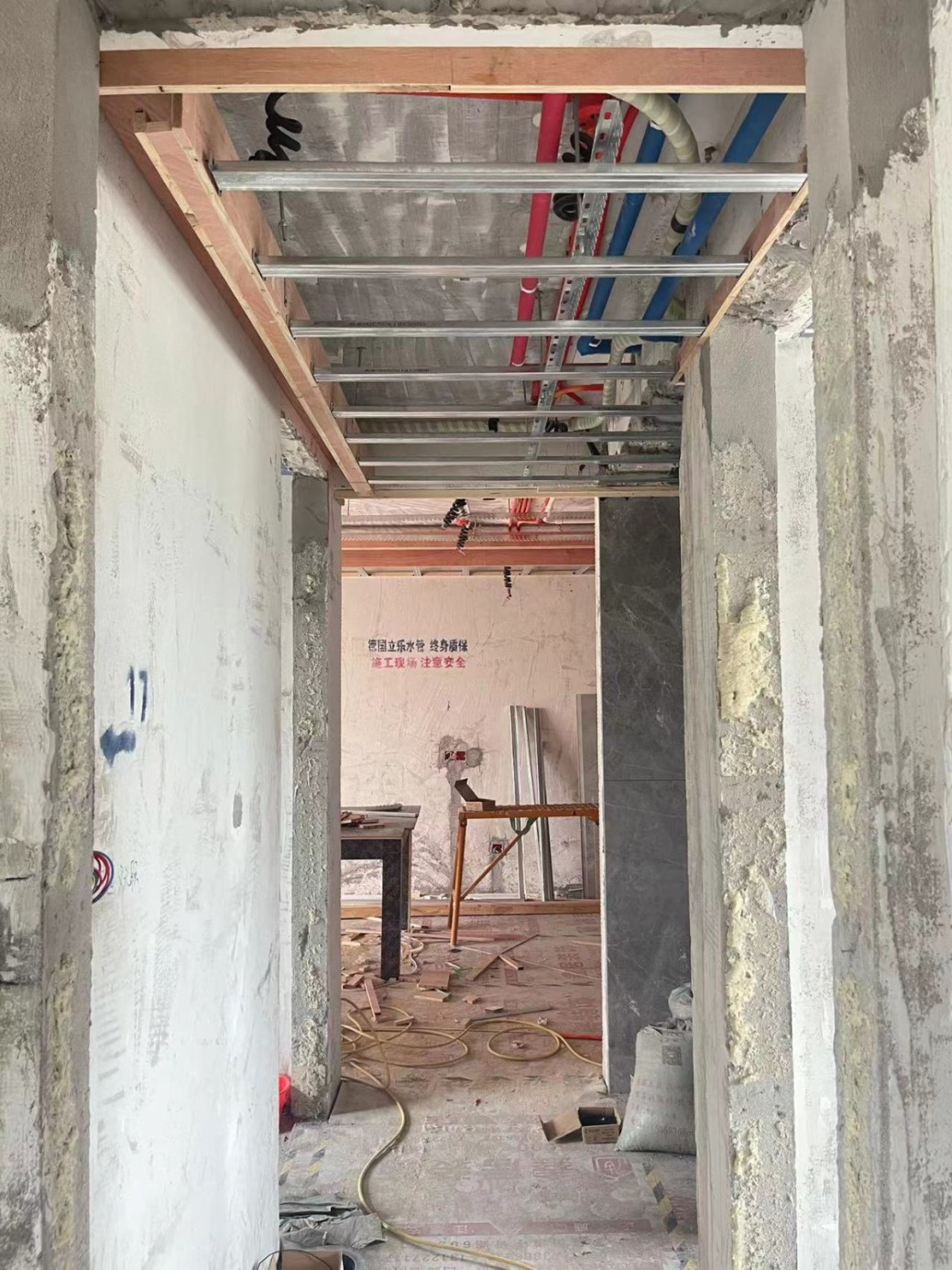

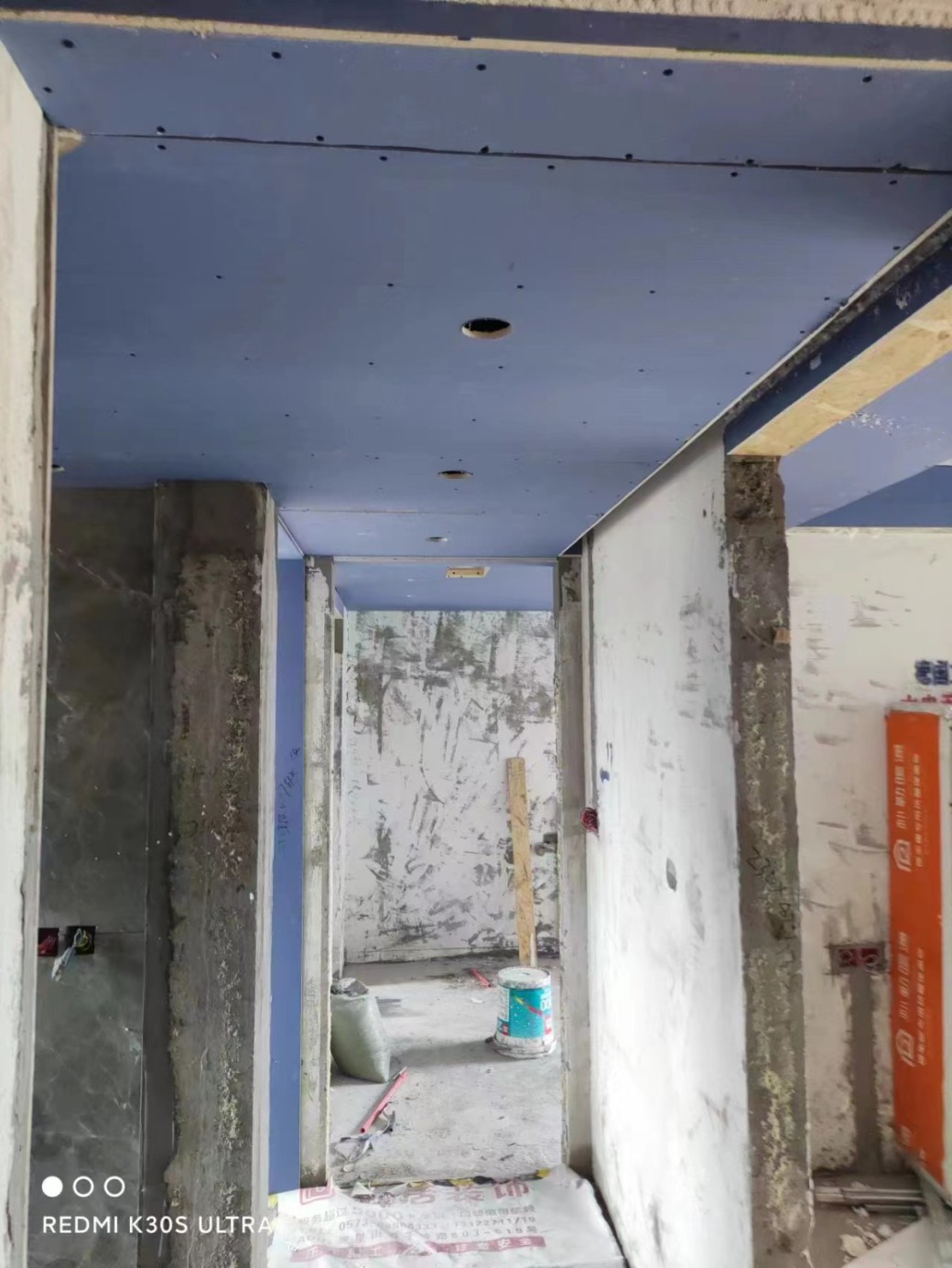

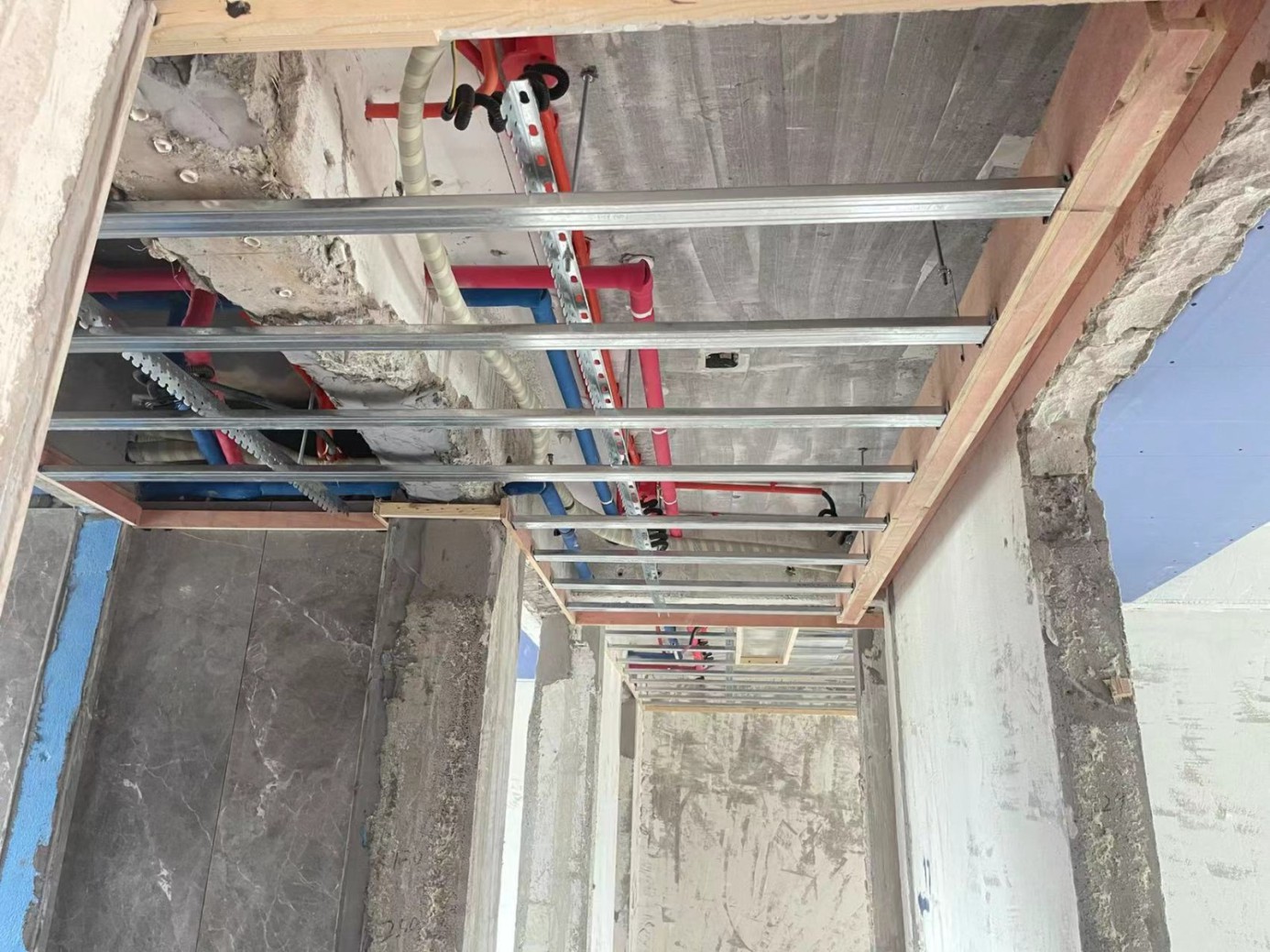

1.木工进场首先确认好做吊顶位置
2.确认窗帘盒、电动晾衣架、全屋柜子位置、电视背景墙、厨卫排风口的位置需要提前购买灯具.
3.磁吸轨道灯、线性灯、射灯、筒灯,变压器等需要提前购买,让木工师傅 磁吸轨道灯预安装
4.厨房吊顶安装前提前购买止逆阀,安装排烟管道(如果有燃气热水器,提前预埋排烟管)

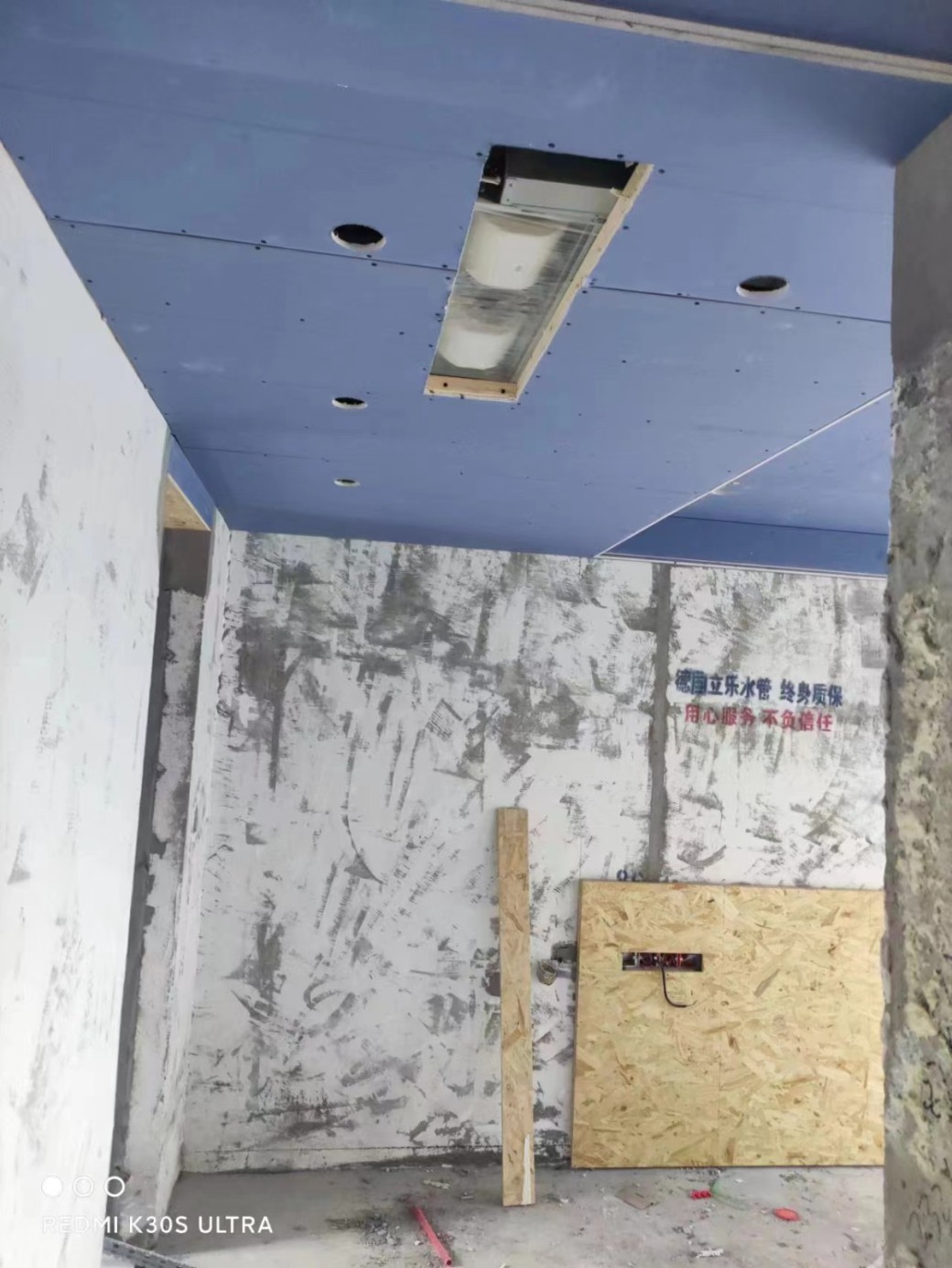

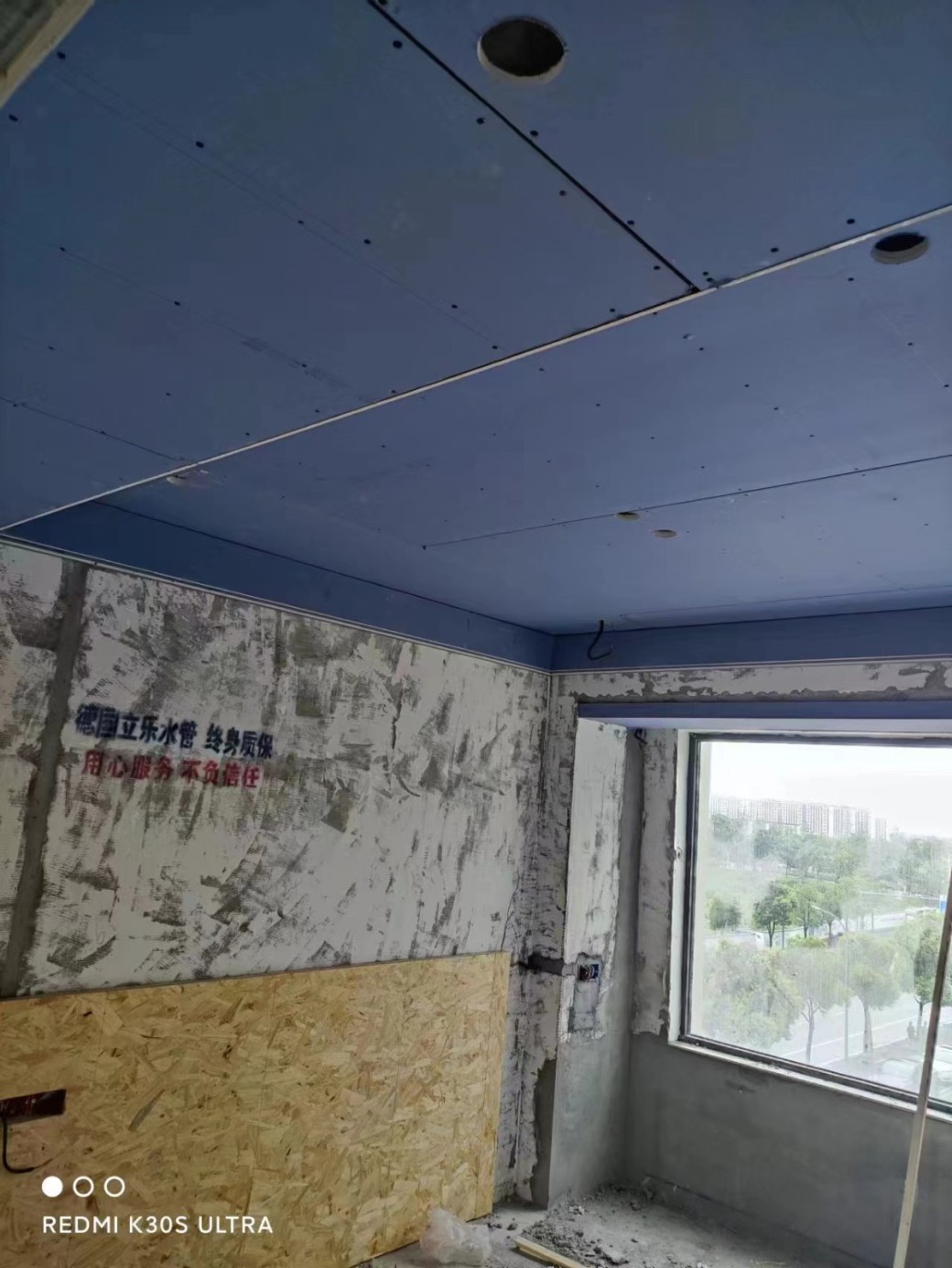

安装好吊顶按照灯光设计图让木工师傅开孔(避免后期打孔碰到龙骨)

油漆阶段

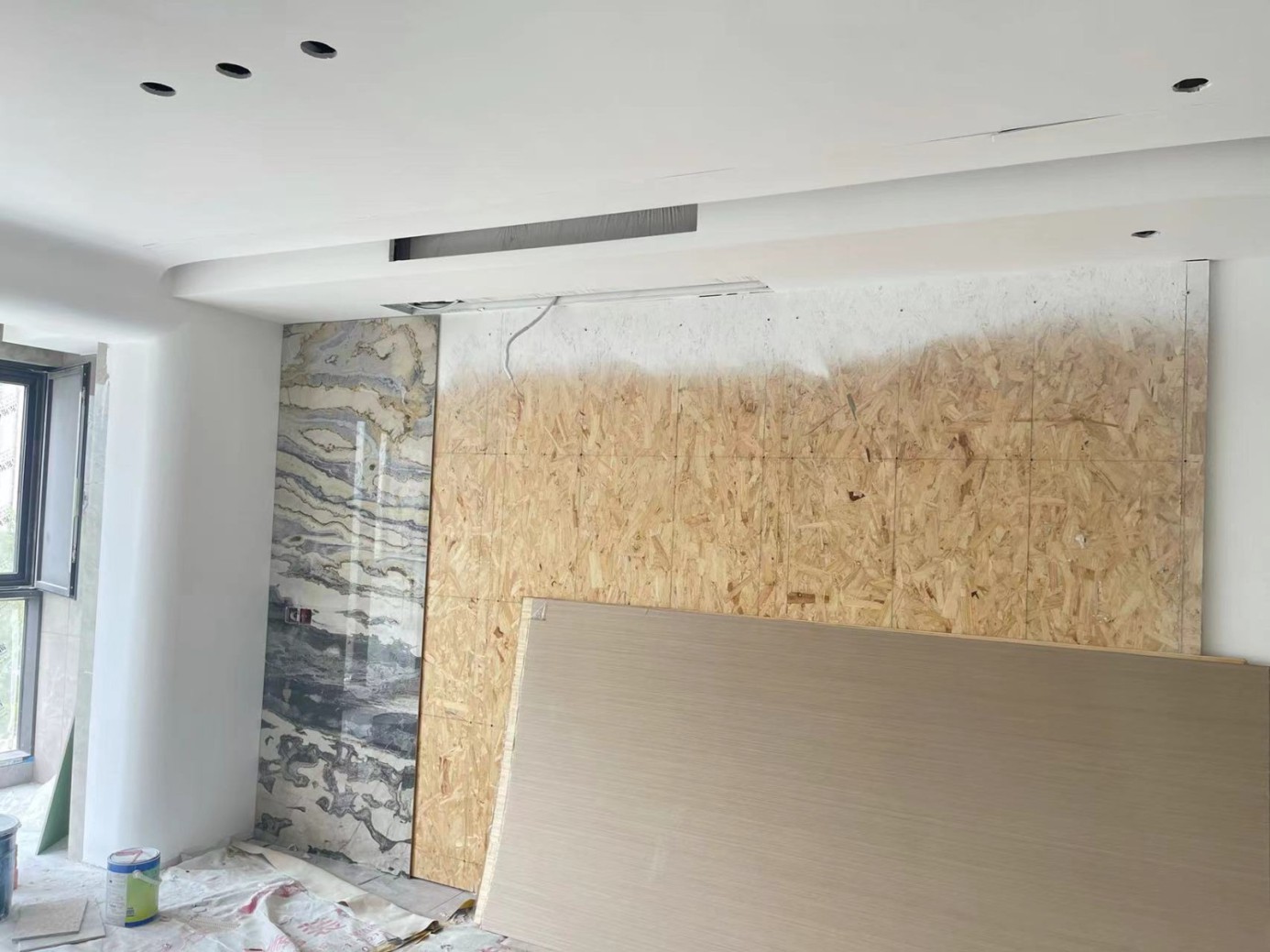

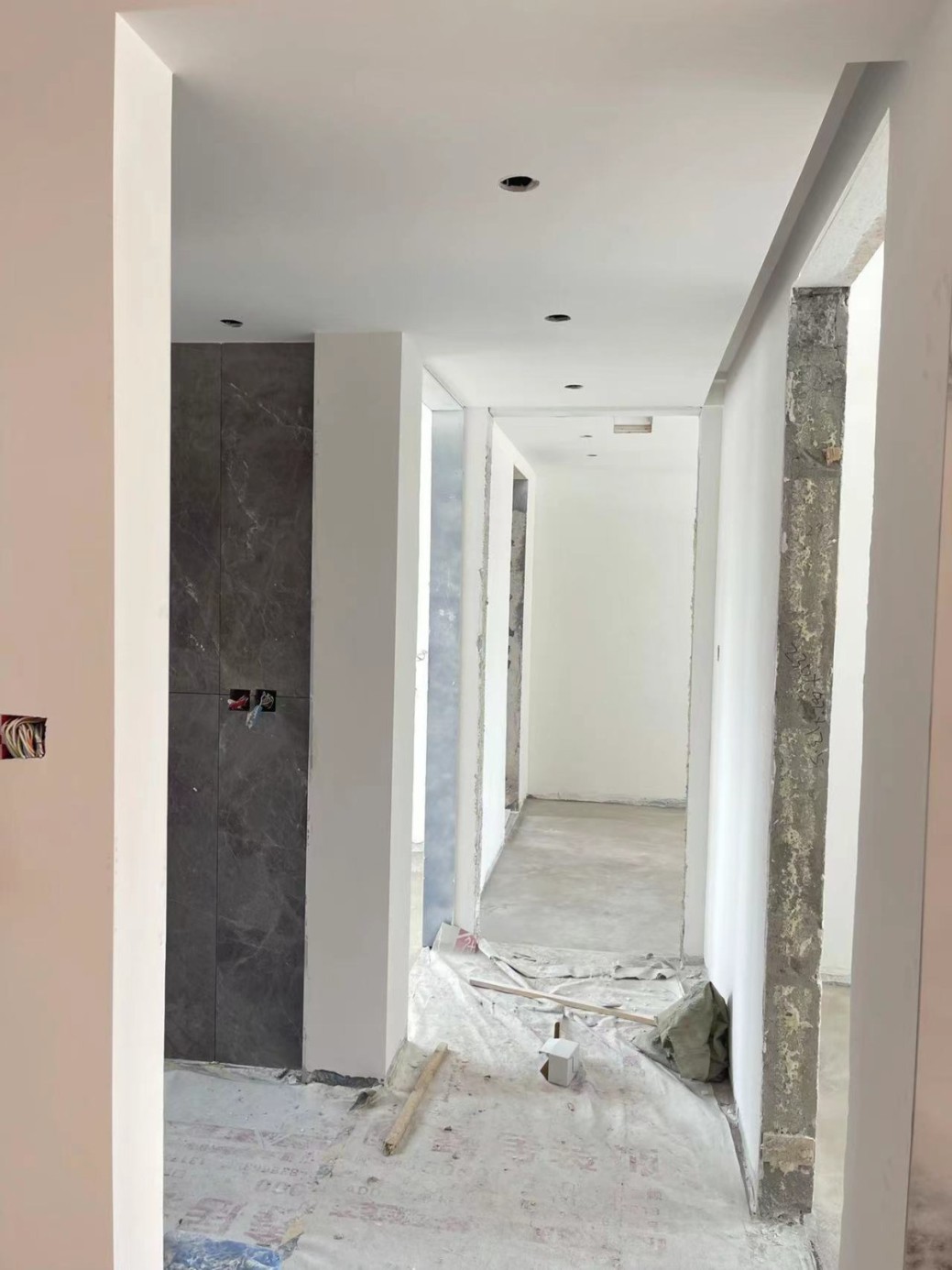

墙面油漆施工

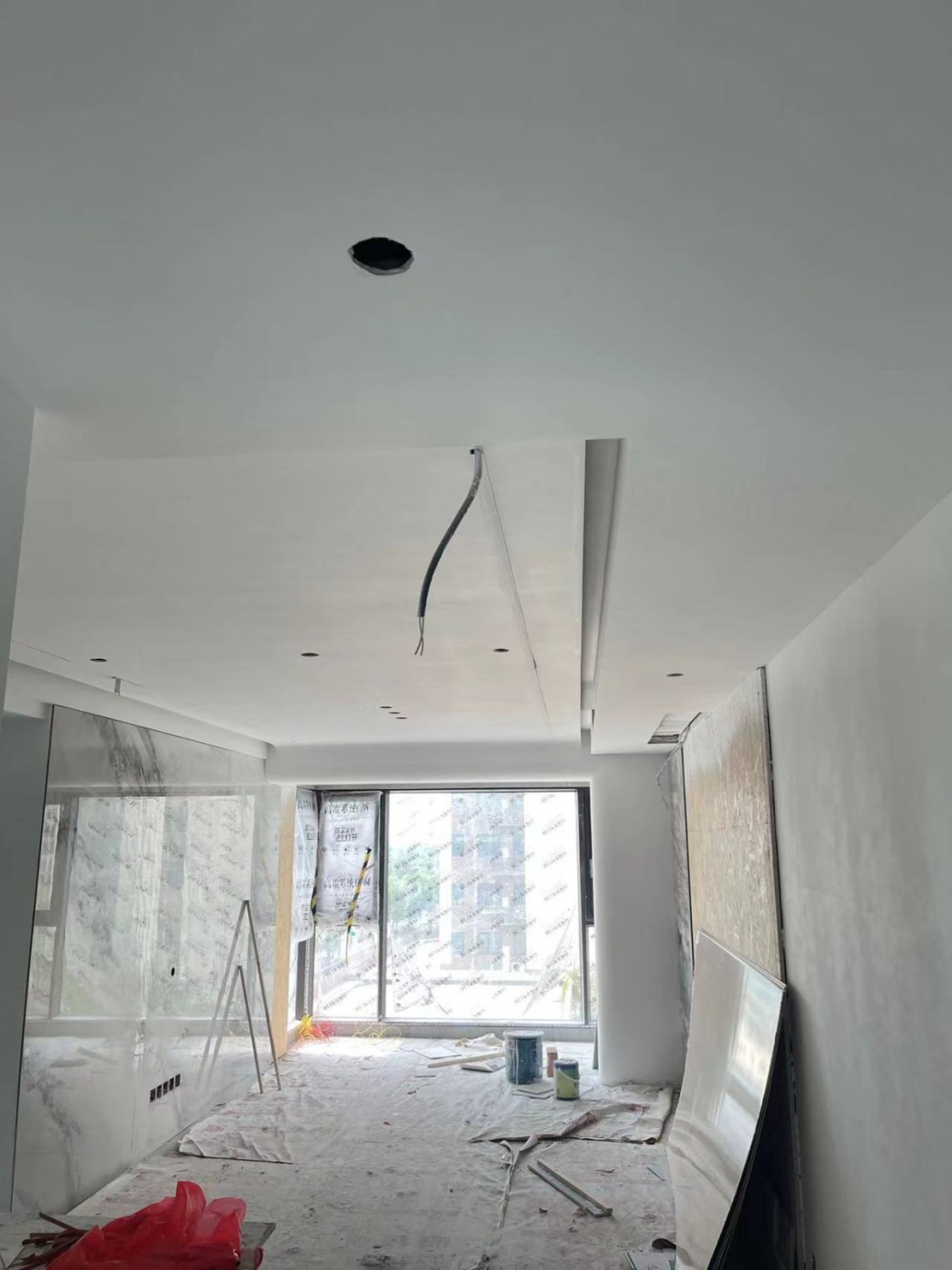

油漆阶段 1.铲除原白灰墙面铲除毛坯房原来的白灰墙 2.墙面界面剂使用零污染丙烯酸蓝钻界面剂处理 3.结构石膏粗找平保证墙面平整,不易开裂发潮 4.第一次腻子精细找平使墙面不至于发潮、开裂、掉粉,第二次腻子精细找平使墙面更加平整封闭性更好墙面砂纸打磨保证墙面平整整洁,方便后期上乳胶漆 5.抗碱底漆增加漆面丰满度,提高抗碱性,增强防腐功能等 6.第一层面漆,第二层面漆进行双重防护加固墙面

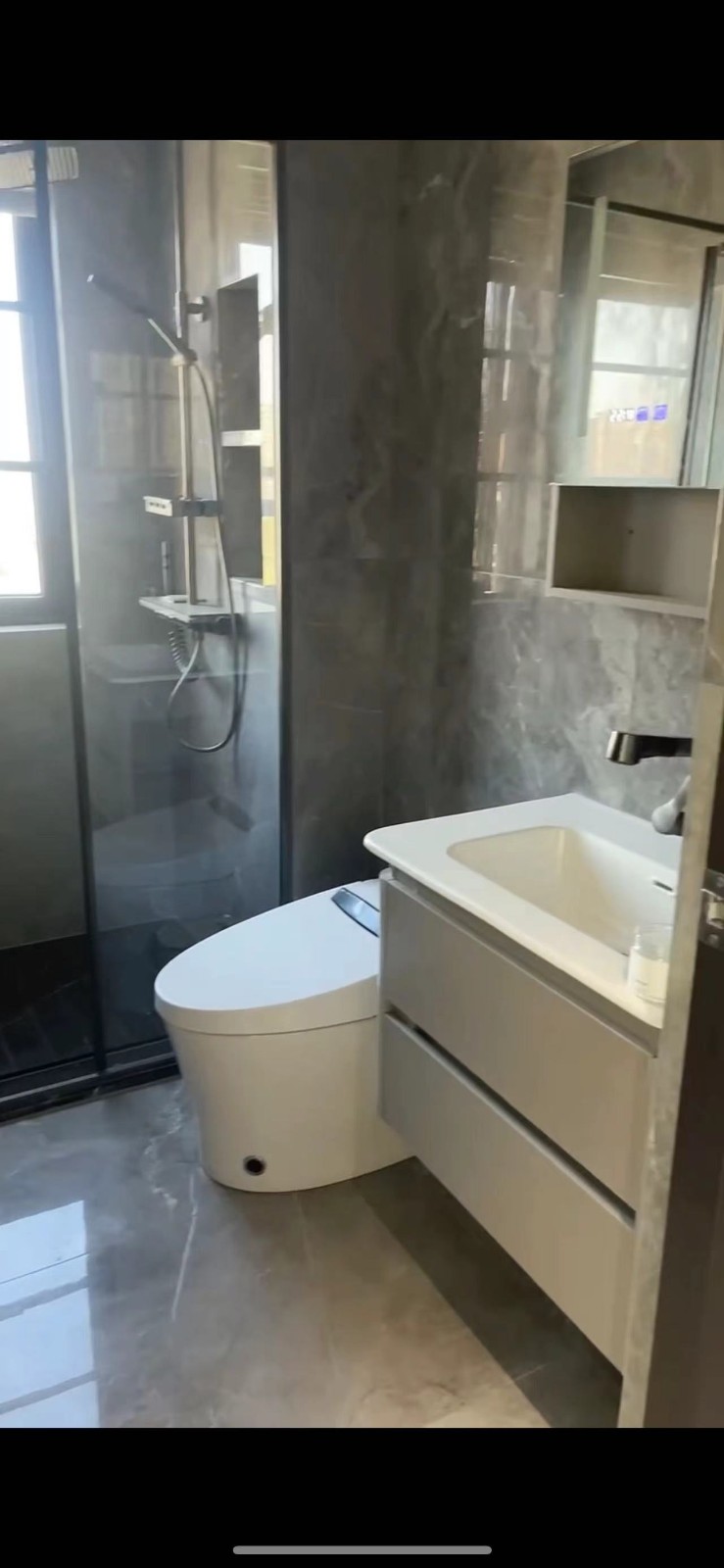

竣工阶段

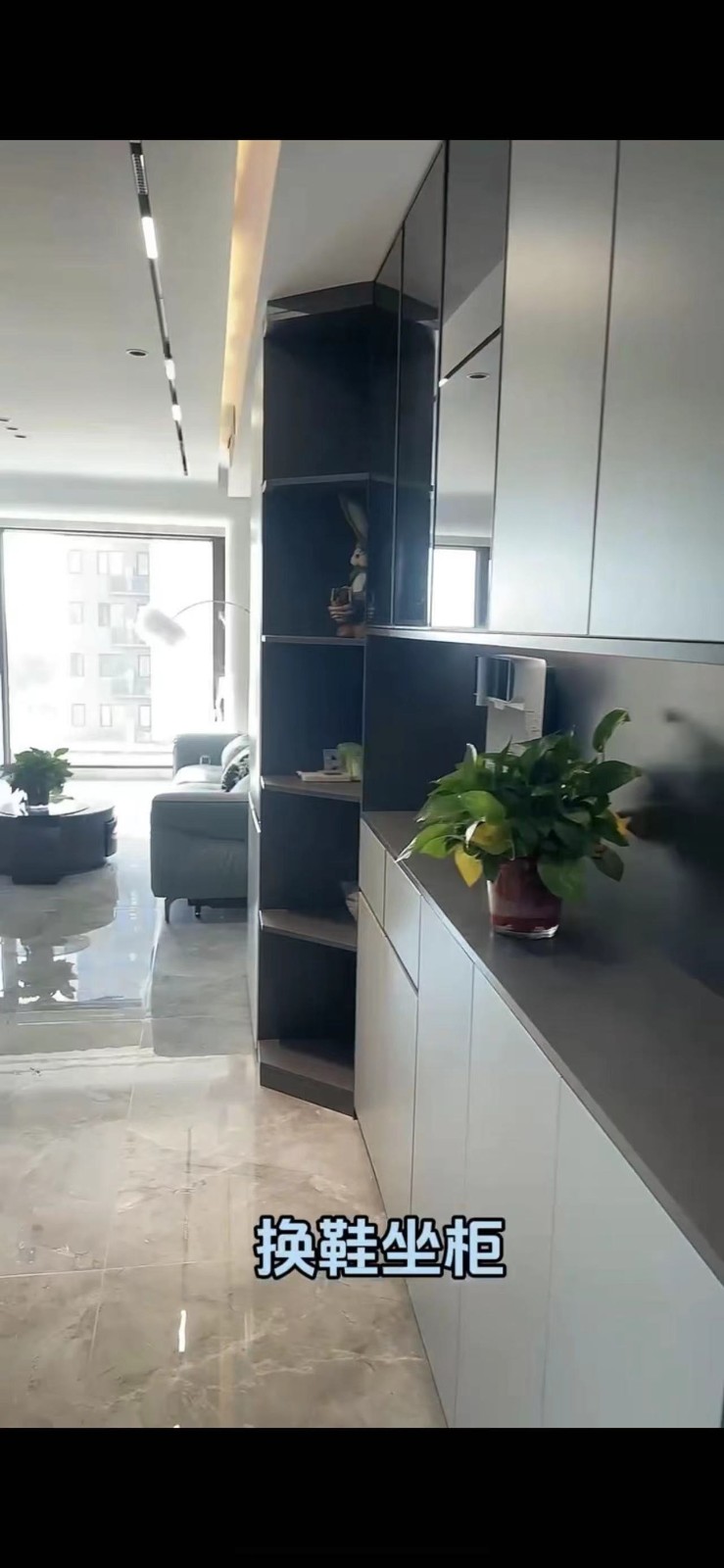

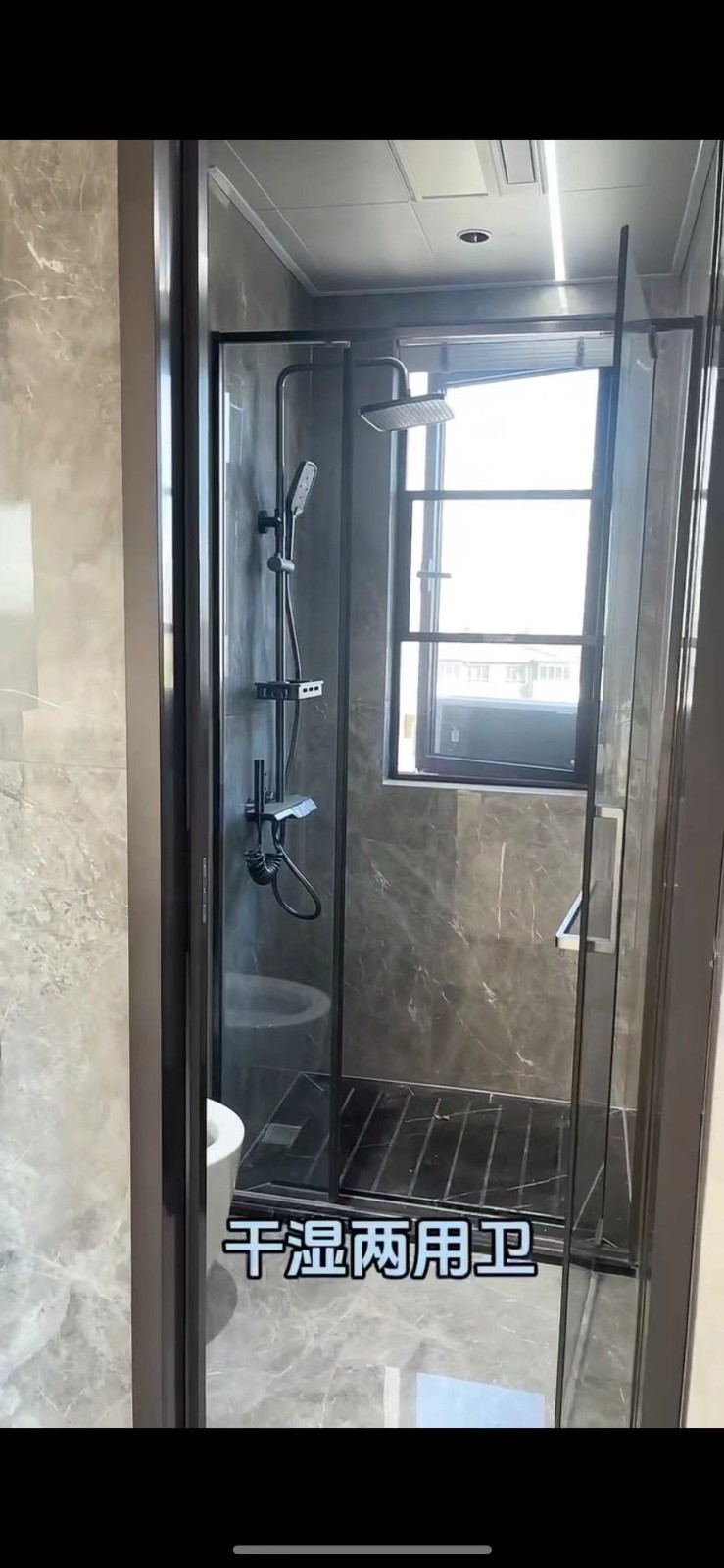

家具软装安装
历时4个月 终于迎来完美的收官 业主李先生小夫妻两个非常开心 交接当天我们准备了鲜花 水果 礼炮等系列的交接仪式 现场大家都非常开心 喜庆 房子也添加了些许喜庆 再次祝李先生阖家欢乐 万事如意。
